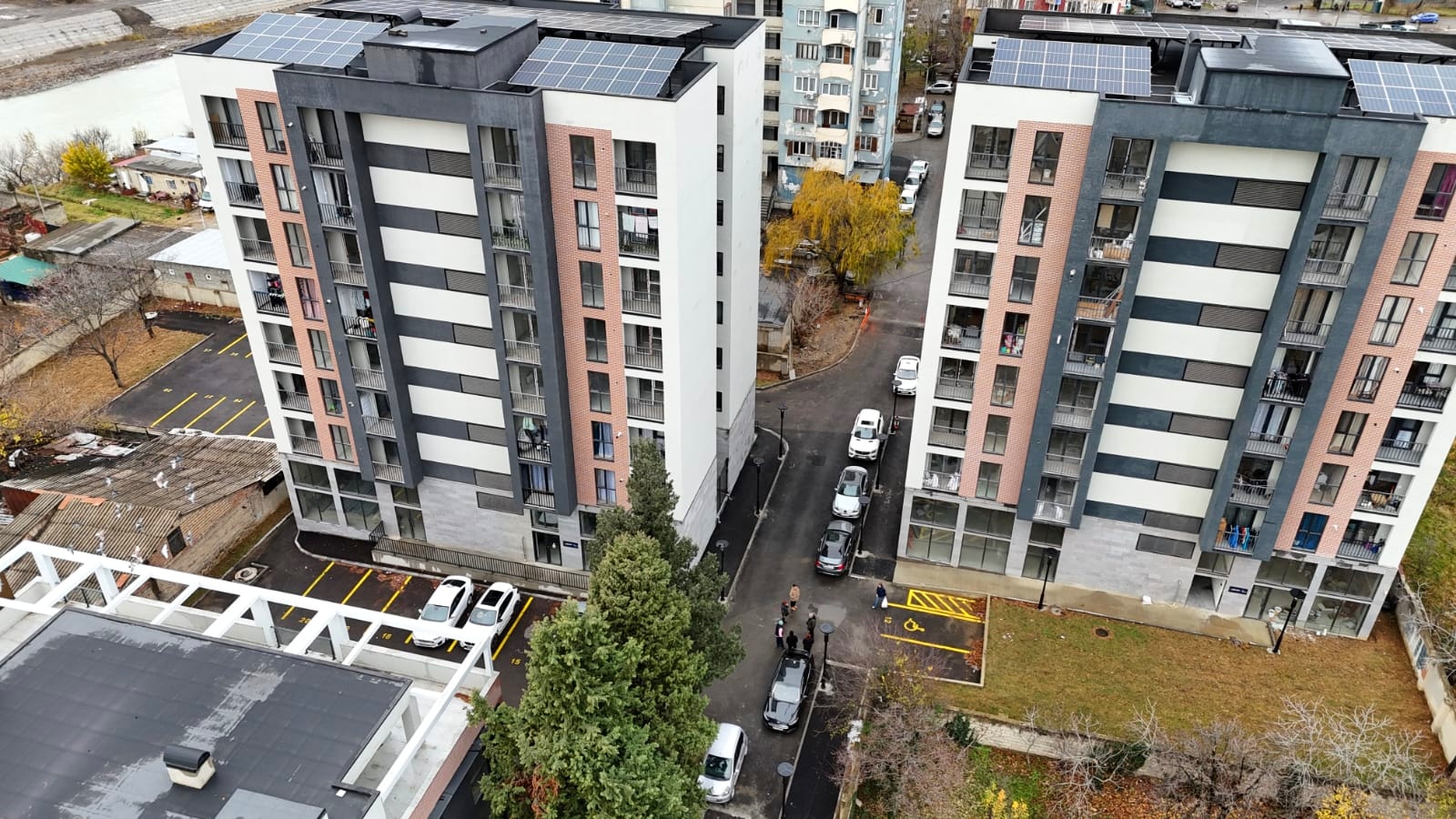

მშენებლობის პროცესი

timeline 0 timeline 0 timeline 0 timeline 0 timeline 0
01
01 მაისი -2026

მე-9 სართული

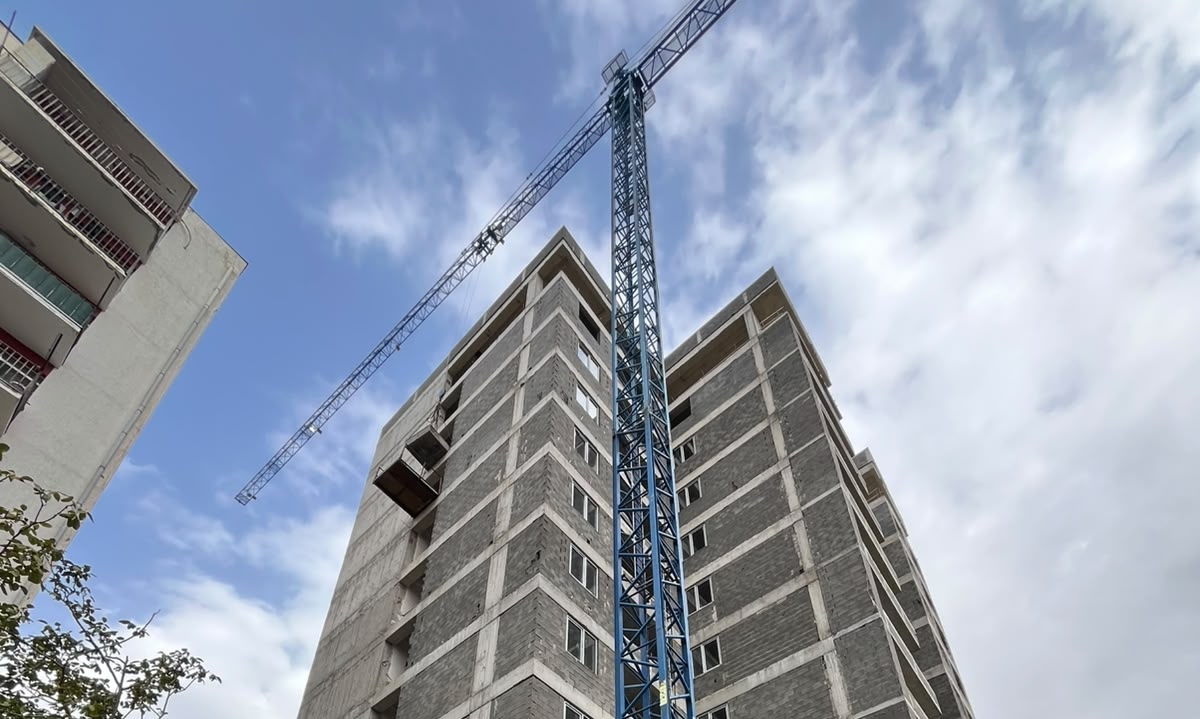

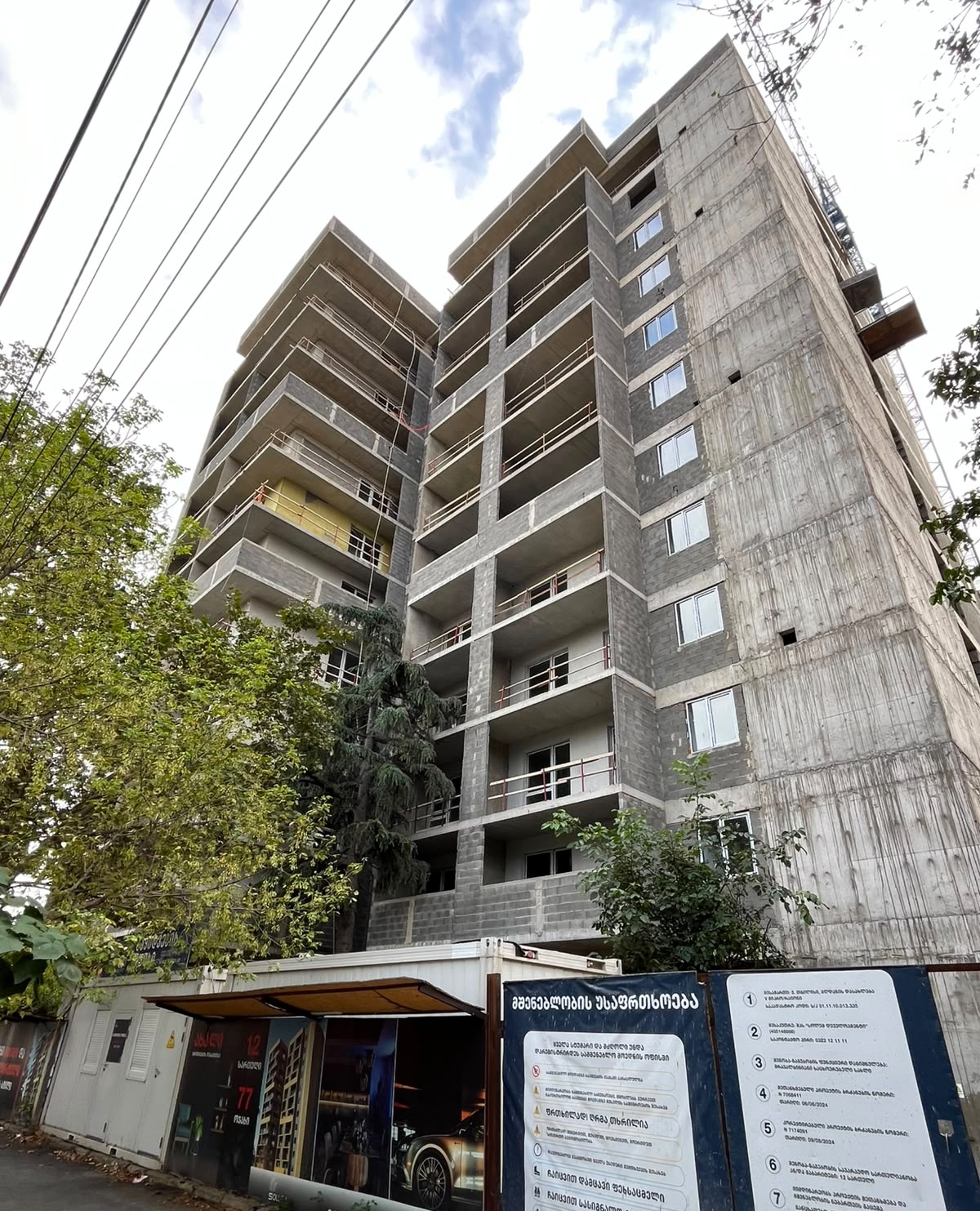

პროექტში აქტიურად მიმდინარეობს სამშენებლო სამუშაოები. ამ ეტაპზე მიმდინარეობს მე-9 სართულის (+23.50 ნიშნული) გადახურვის ფილის მოწყობა. პარალელურად, დასრულებულია მე-6 და მე-7 სართულებზე გარე პერიმეტრის ბლოკების და შიდა ტიხრების მოწყობა.

მე-9 სართული
timeline 1 timeline 1 timeline 1 timeline 1 timeline 1
02
17 აპრილი -2026

მე-8 სართული

პროექტში მიმდინარეობს მე-8 სართულის (+23.50 ნიშნულზე) გადახურვის ფილის მოწყობის სამუშაოები. დასრულებულია მე-2 და მე-3 სართულის საფასადე და სამეზობლო ტიხრების ამოყვანა. ამ ეტაპზე მიმდინარეობს მე-4 სართულის საფასადე და სამეზობლო ტიხრების ამოყვანა.

მე-8 სართული
timeline 2 timeline 2 timeline 2 timeline 2
03
03 აპრილი -2026

მე-8 სართულის კოლონები

პროექტში მიმდინარეობს მე-8 სართულის (+23.50 ნიშნულზე) კოლონების და დიაფრამების ამოყვანის სამუშაოები. პარალელურად მიმდინარეობს მე-2 სართულზე საფასადე და სამეზობლო ტიხრების მოწყობა.

მე-8 სართულის კოლონები
timeline 3 timeline 3 timeline 3 timeline 3 timeline 3
04
13 მარტი -2026

მე-8 სართული

პროექტში მიმდინარეობს მე-8 სართულის (+23.50 ნიშნულზე) ფილის დასხმის სამუშაოები. პარალელურად მიმდინარეობს მზადება კოლონების ამოყვანის სამუშაოების დასაწყებად.

მე-8 სართული
timeline 4 timeline 4 timeline 4 timeline 4
05
26 თებერვალი -2026

მე-7 სართული

პროექტში მიმდინარეობს მე-7 სართულის (+20.30 ნიშნულზე) კოლონების და დიაფრაგმების ამოყვანის სამუშაოები.

მე-7 სართული
timeline 5 timeline 5 timeline 5 timeline 5 timeline 5 timeline 5
06
13 თებერვალი -2026

მე-6 სართულის გადახურვა

პროექტში მიმდინარეობს მე-6 სართულის (+20.30 ნიშნულზე) გადახურვის ფილის დასხმის მოსამზადებელი სამუშაოები.

მე-6 სართულის გადახურვა
timeline 6 timeline 6 timeline 6 timeline 6 timeline 6 timeline 6
07
29 იანვარი -2026

მე-6 სართულის კოლონები

პროექტში მიმდინარეობს მე-6 სართულის (+17.10 ნიშნულზე) კოლონებისა და დიაფრაგმების ამოყვანის სამუშაოები.

მე-6 სართულის კოლონები
timeline 7 timeline 7 timeline 7 timeline 7 timeline 7
08
16 იანვარი -2026

მე-6 სართული

პროექტში დაისხა მე-6 სართულის (+17.10 ნიშნულზე) იატაკის ფილა. პარალელურად მიმდინარეობს მზადება კოლონების ამოყვანის სამუშაოების დასაწყებად.

მე-6 სართული
timeline 8 timeline 8 timeline 8 timeline 8 timeline 8 timeline 8
09
05 იანვარი -2026

მე-5 სართულის გადახურვა

პროექტში მიმდინარეობს მე-5 სართულის (+13.90 ნიშნულზე) გადახურვის სამუშაოები.

მე-5 სართულის გადახურვა
timeline 9 timeline 9 timeline 9
10
22 დეკემბერი -2025

მე-5 სართული

პროექტში მიმდინარეობს მე-5 სართულის (+13.90 ნიშნულზე) კოლონებისა და დიაფრაგმების მოწყობის სამუშაოები.

მე-5 სართული
timeline 10 timeline 10 timeline 10 timeline 10 timeline 10
11
06 დეკემბერი -2025

მე-4 სართულის გადახურვა

პროექტში მიმდინარეობს მე-4 სართულის (+10.70 ნიშნული) გადახურვის ფილის მოსამზადებელი სამუშოები.

მე-4 სართულის გადახურვა
timeline 11 timeline 11 timeline 11 timeline 11 timeline 11 timeline 11
12
21 ნოემბერი -2025

მე-4 სართული

პროექტში მიმდინარეობს მე-4 სართულის (+10.70 ნიშნული) კოლონების და დიაფრაგმების სამუშაოები.

მე-4 სართული
timeline 12 timeline 12 timeline 12 timeline 12 timeline 12 timeline 12 timeline 12
13
05 ნოემბერი -2025

მე-3 სართულის გადახურვა

პროექტში მიმდინარეობს მე-3 სართულის (+10.70 ნიშნულზე) გადახურვის ფილის დასხმის სამუშაოები.

მე-3 სართულის გადახურვა
timeline 13 timeline 13 timeline 13 timeline 13
14
22 ოქტომბერი -2025

მე-3 სართულის კოლონები

პროექტზე სამუშაოები აქტიურად მიმდინარეობს - ამ ეტაპზე ხორციელდება მე-3 სართულის (+7.50 ნიშნული) კოლონების დაწვნის და ჩასხმის სამუშაოები.

მე-3 სართულის კოლონები
timeline 14 timeline 14 timeline 14 timeline 14 timeline 14
15
08 ოქტომბერი -2025

მე-3 სართულის ფილა

პროექტის ფარგლებში წარმატებით დაისხა მე-3 სართულის (+7.50 ნიშნული) ფილა. ამ ეტაპზე მიმდინარეობს კოლონების ამოყვანის სამუშაოები.

მე-3 სართულის ფილა
timeline 15 timeline 15 timeline 15 timeline 15 timeline 15
16
27 სექტემბერი -2025

მე-2 სართულის გადახურვა

პროექტის ფარგლებში წარმატებით დაისხა მე-2 სართულის (+4.30 ნიშნული) გადახურვის ფილა. აღნიშნული სამუშაოებით დასრულდა მე-2 სართულის მონოლითური კონსტრუქცია და იწყება მომდევნო სართულის მოსამზადებელი სამუშაოები. მშენებლობა მიმდინარეობს დაგეგმილი გრაფიკის შესაბამისად და სრულად უზრუნველყოფილია ხარისხის საერთაშორისო სტანდარტების დაცვით.

მე-2 სართულის გადახურვა
timeline 16 timeline 16 timeline 16 timeline 16 timeline 16
17
15 სექტემბერი -2025

მე-2 სართული

მიმდინარეობს მე-2 სართულის (+4.30 ნიშნული) გადახურვის ფილის დასხმის სამუშაოები.

მე-2 სართული
timeline 17 timeline 17 timeline 17 timeline 17 timeline 17
18
27 აგვისტო -2025

მე-2 სართულის კოლონები

მიმდინარეობს მე-2 სართულის (+4.30 ნიშნული) კოლონა დიაფრაგმების მოწყობის სამუშაოები.

მე-2 სართულის კოლონები
timeline 18 timeline 18 timeline 18 timeline 18 timeline 18
19
12 აგვისტო -2025

მე-2 სართული

მიმდინარეობს მე-2 სართულის (+4.30 ნიშნული) ფილის დასხმის სამუშაოები.

მე-2 სართული
timeline 19 timeline 19 timeline 19 timeline 19
20
23 ივლისი -2025

1-ელი სართულის დიაფრაგმები

მიმდინარეობს 1-ელი სართულის (+0.00 ნიშნული) კოლონებისა და დიაფრაგმების ჩასხმის სამუშაოები.

1-ელი სართულის დიაფრაგმები
timeline 20 timeline 20 timeline 20 timeline 20
21
07 ივლისი -2025

1-ელი სართულის კოლონები

მიმდინარეობს 1-ელი სართულის (+0.00 ნიშნული) კოლონების დაწვნის სამუშაოები და მზადება ბეტონის ჩასასხმელად.

1-ელი სართულის კოლონები
timeline 21 timeline 21 timeline 21
22
23 ივნისი -2025

1-ელი სართული გადახურვა

დასრულდა 1-ელი სართულის (+0.00 ნიშნული) გადახურვა და დაისხა გადახურვის მეორე ფილა.

1-ელი სართული გადახურვა
timeline 22 timeline 22 timeline 22
23
13 ივნისი -2025

1-ელი სართული

დასრულდა 1-ელი სართულის (+0.00 ნიშნული) ფილის დასხმის სამუშაოები.

1-ელი სართული
timeline 23 timeline 23 timeline 23
24
22 მაისი -2025

-1 სართულის ფილა

მიმდინარეობს -1 სართულის (-2.9 ნიშნული) გადახურვის ფილის დასხმის სამუშაოები.

-1 სართულის ფილა
timeline 24 timeline 24 timeline 24
25
05 მაისი -2025

-1 სართული

მიმდინარეობს -1 სართულზე (-2.9 ნიშნული) კედლების ამოყვანა - არმატურის დაწვნა და მზადება ბეტონის ჩასასხმელად.

-1 სართული
timeline 25 timeline 25 timeline 25 timeline 25
26
25 აპრილი -2025

საძირკველის ფილის დასხმა

მიმდინარეობს საძირკველის ფილის დასხმის სამუშაოები.

საძირკველის ფილის დასხმა
timeline 26 timeline 26
27
07 აპრილი -2025

საძირკველი

მიმდინარეობს საძირკველის მოწყობის სამუშაოები, არმატურის დაწვნა და მზადება ბეტონის ჩასასხმელად.

საძირკველი
timeline 27 timeline 27
28
26 მარტი -2025

ფუნდამენტი

მიმდინარეობს არმატურის დაწვნისა და ფუნდამენტის მოსამზადებელი სამუშაოები.

ფუნდამენტი
timeline 28
29
05 მარტი -2025

გრუნტის მომზადება

მიმდინარეობს გრუნტის მომზადება - ნიადაგის გათხრა და გასწორება.

გრუნტის მომზადება
timeline 29 timeline 29
30
17 თებერვალი -2025

მიწის მოჭრა

გლდანში მიმდინარეობს მიწის მოჭრის სამუშაოები.

მიწის მოჭრა
timeline 30 timeline 30 timeline 30 timeline 30 timeline 30
31
23 იანვარი -2025

კოშკურა ამწე

გლდანში მიმდინარეობს კოშკურა ამწის მონტაჟის სამუშაოები.

კოშკურა ამწე
timeline 31 timeline 31
32
18 დეკემბერი -2024

მოსამზადებელი სამუშაოები

სამშენებლო ტერიტორია შემოღობილია. გაკეთდა ერთ სართულიან სახლთან ბეტონის ხიმინჯები და ჩაისხა ამწის საძირკველი. (45 მ³ ბეტონი)

მოსამზადებელი სამუშაოები
