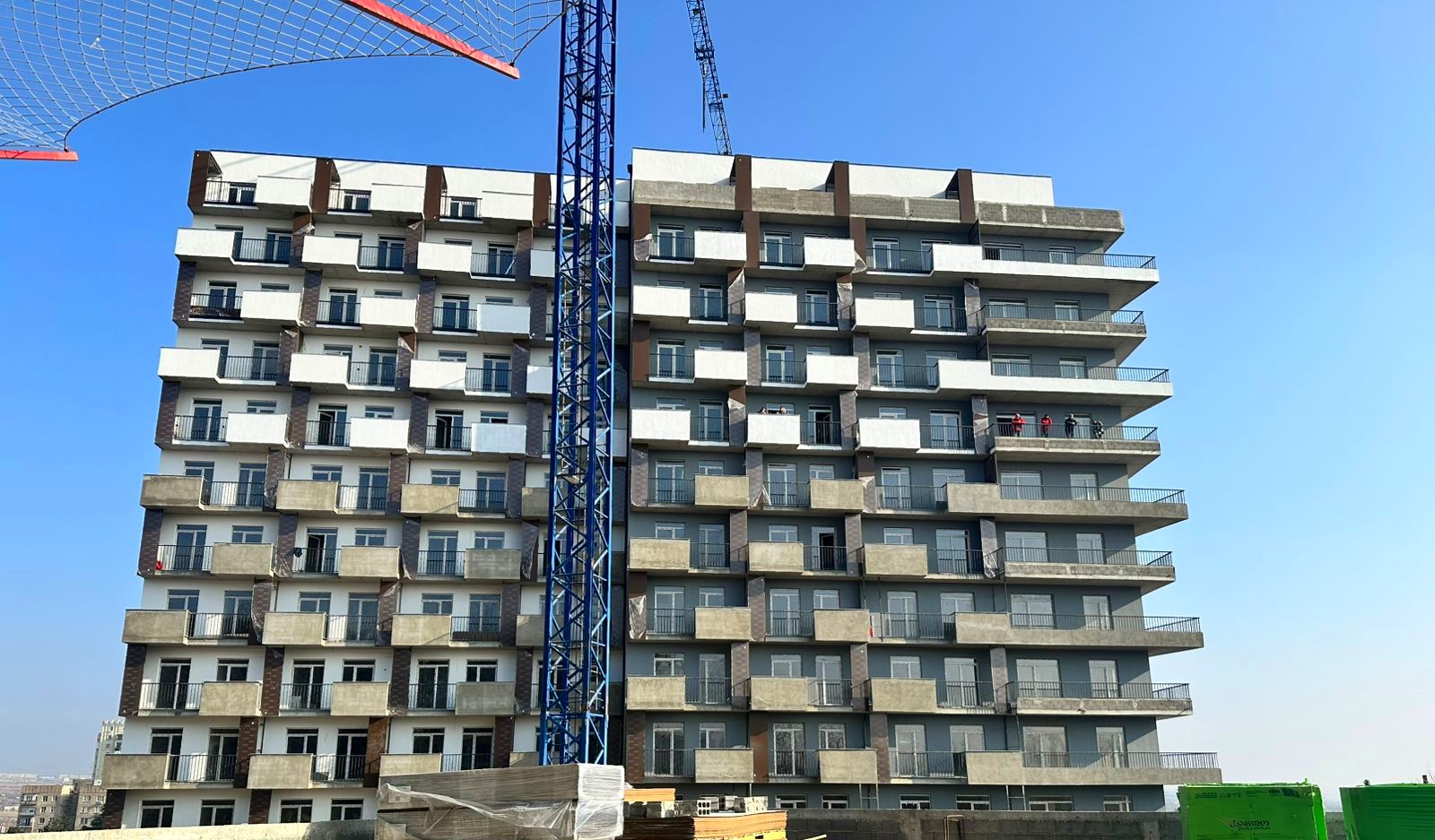

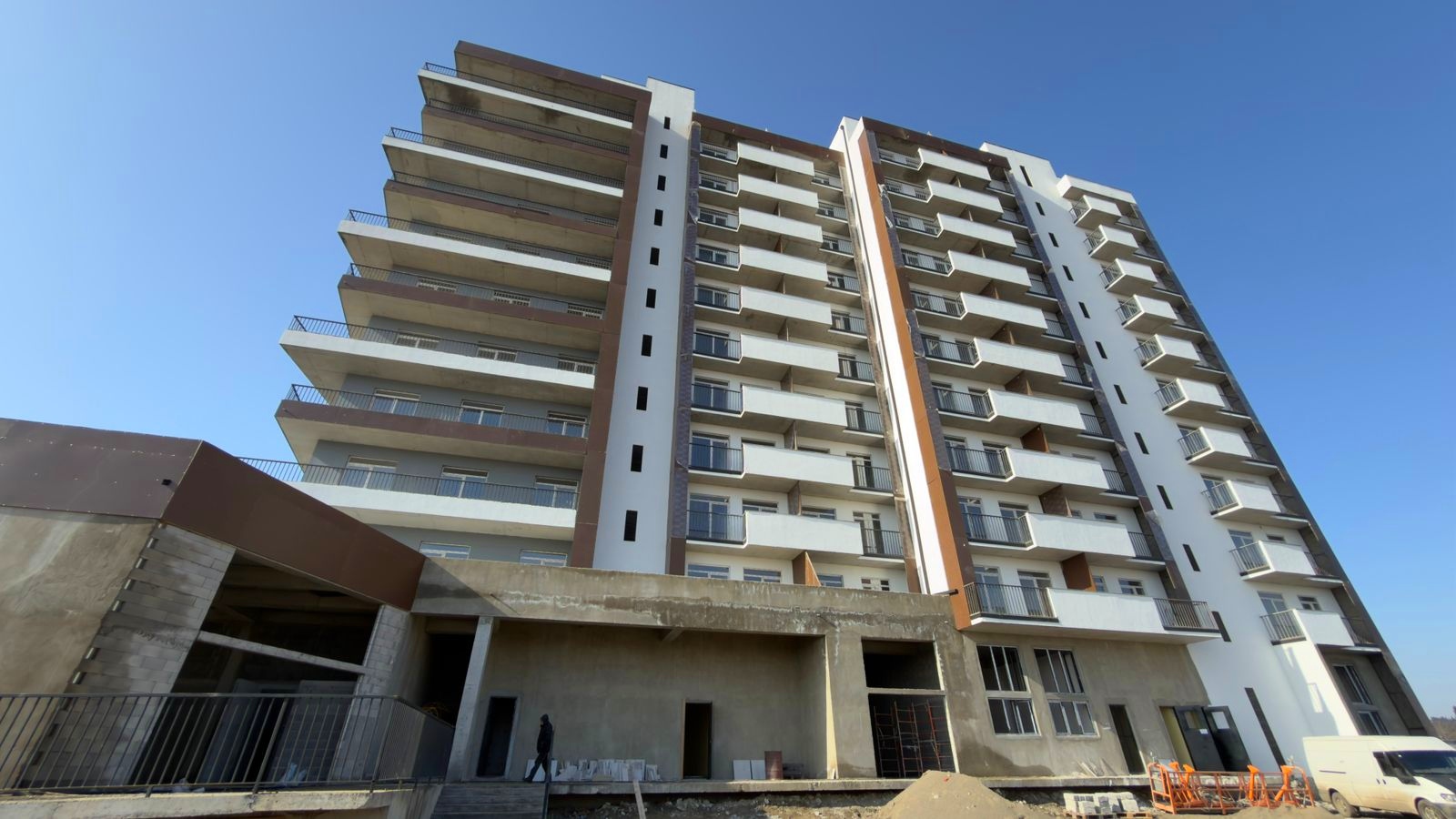

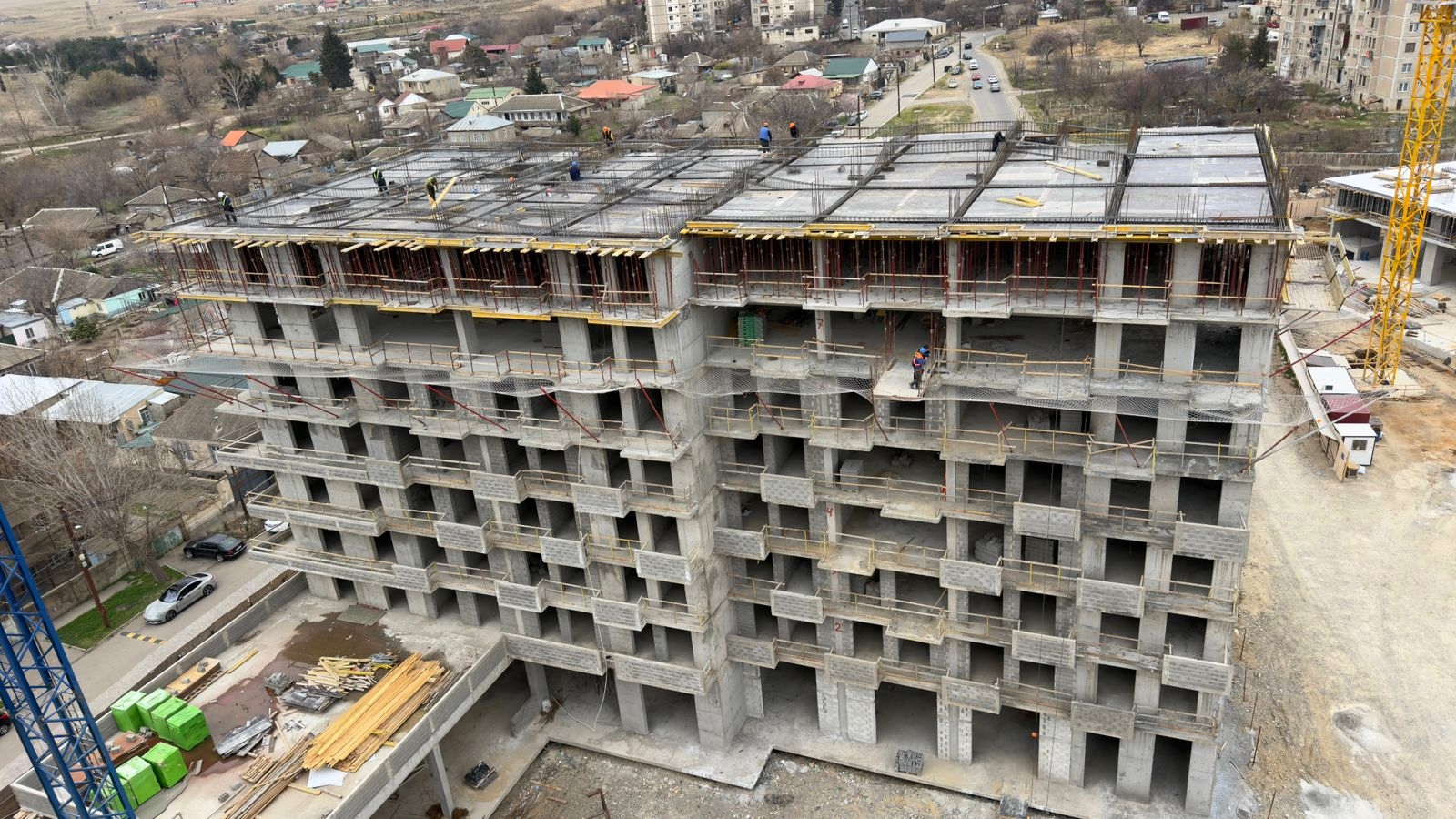

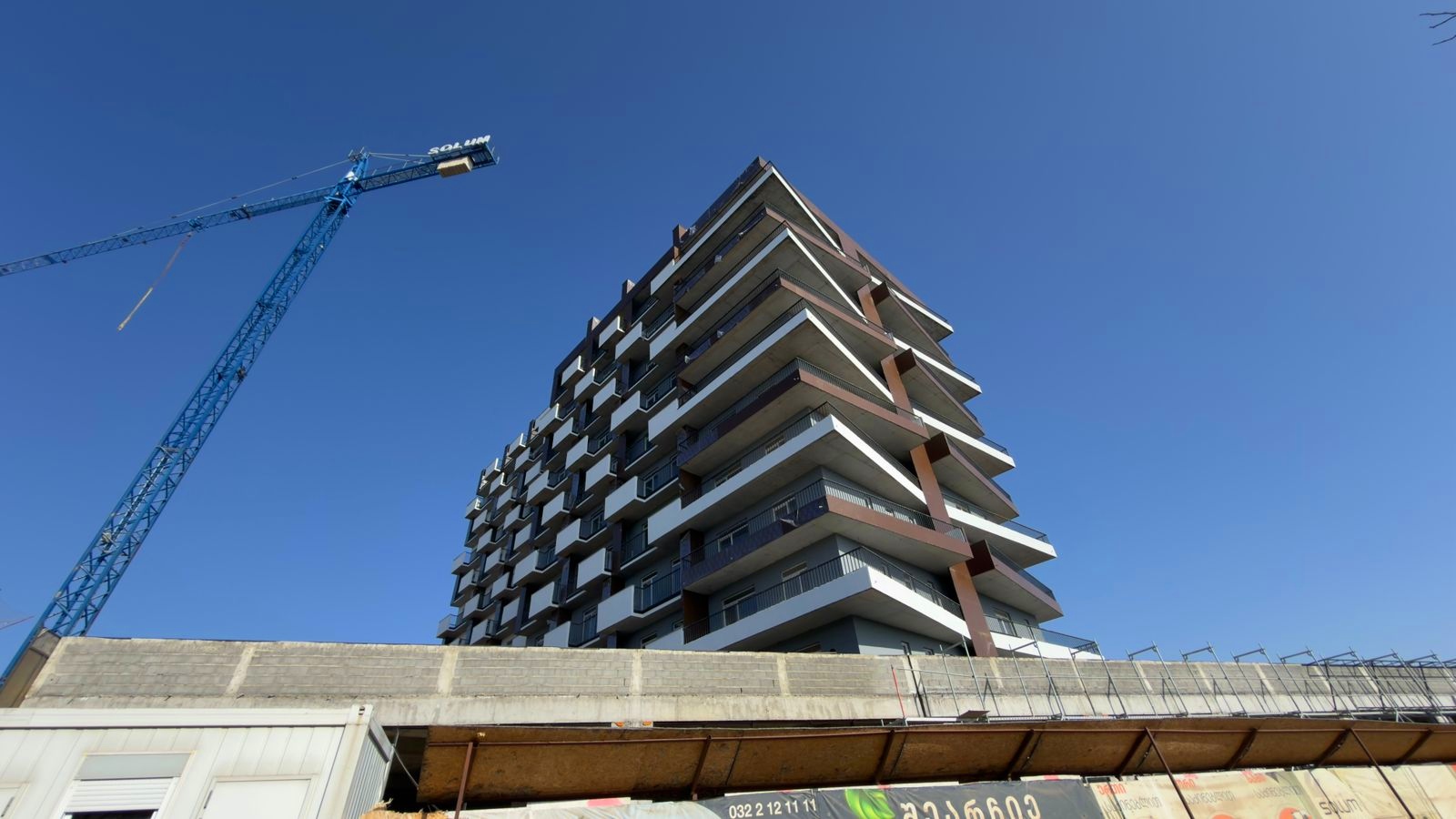

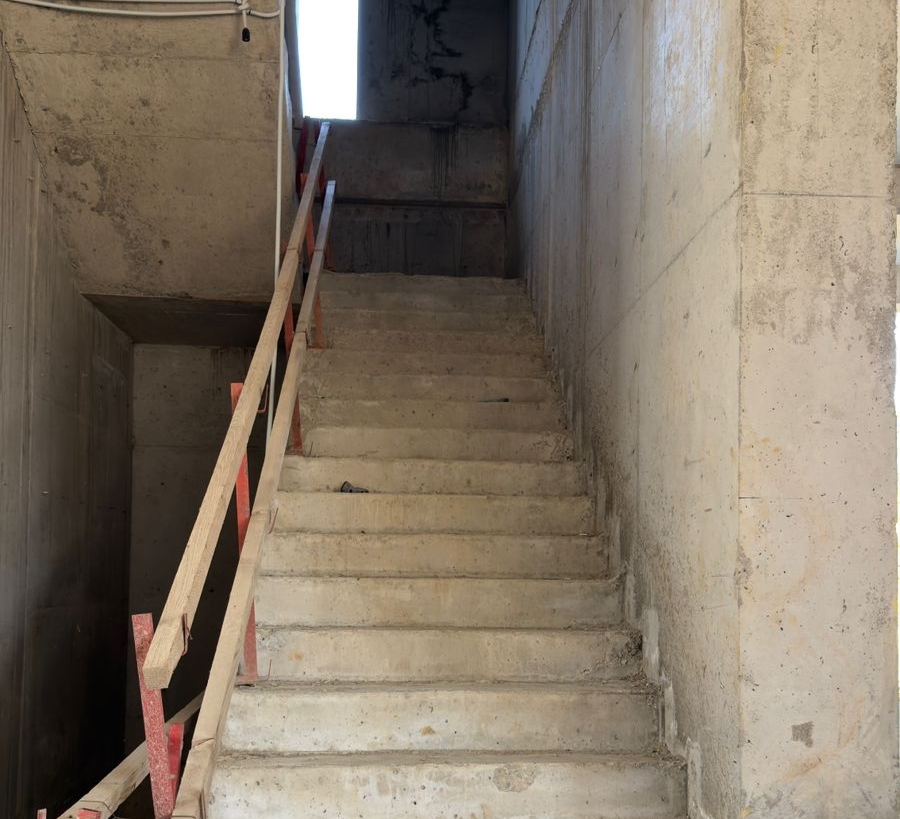

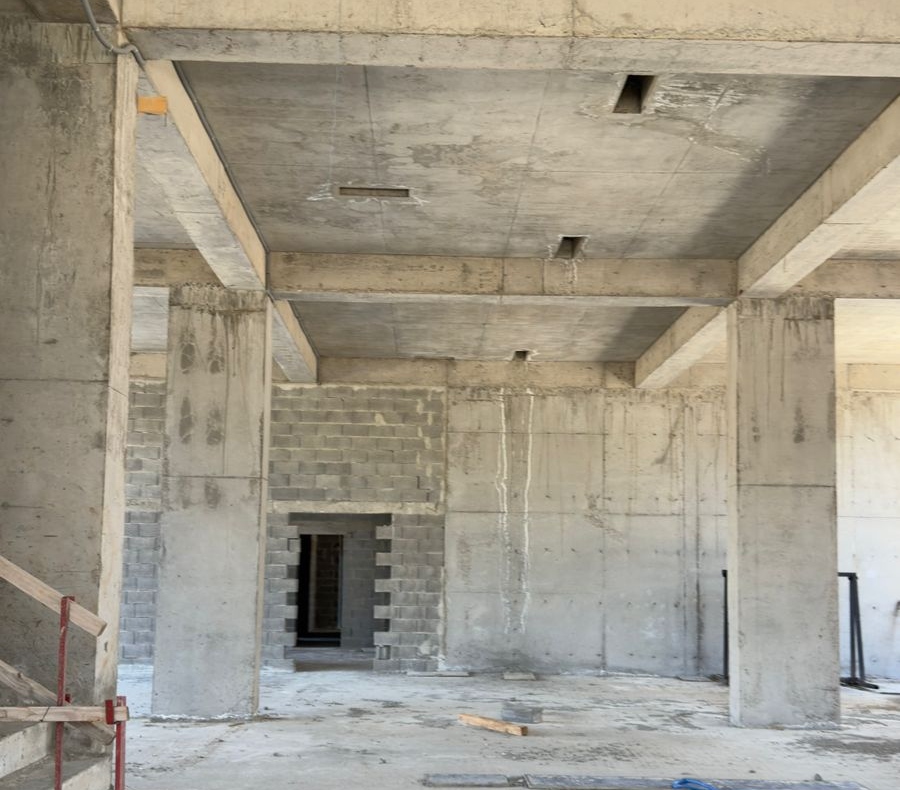

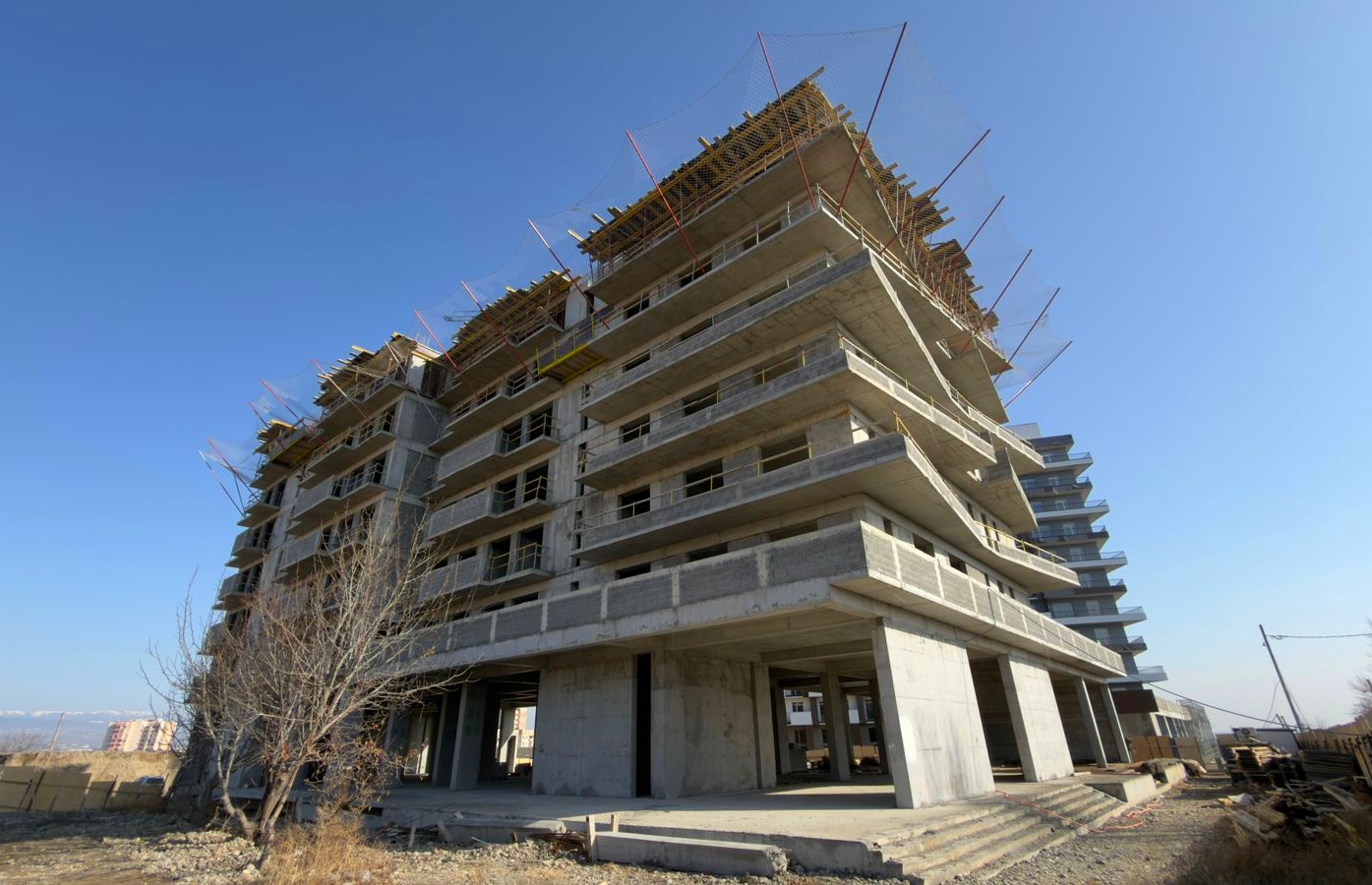

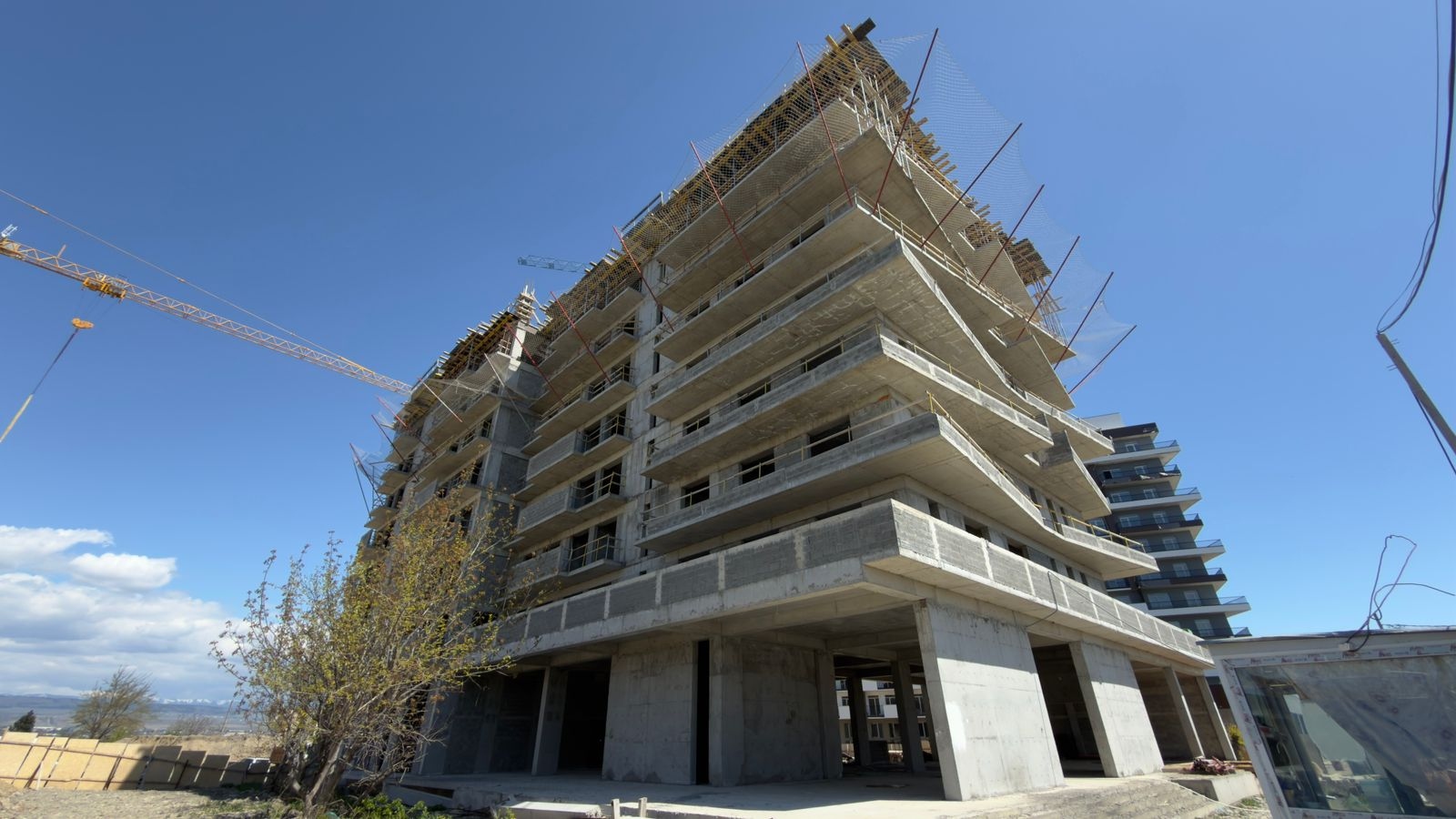

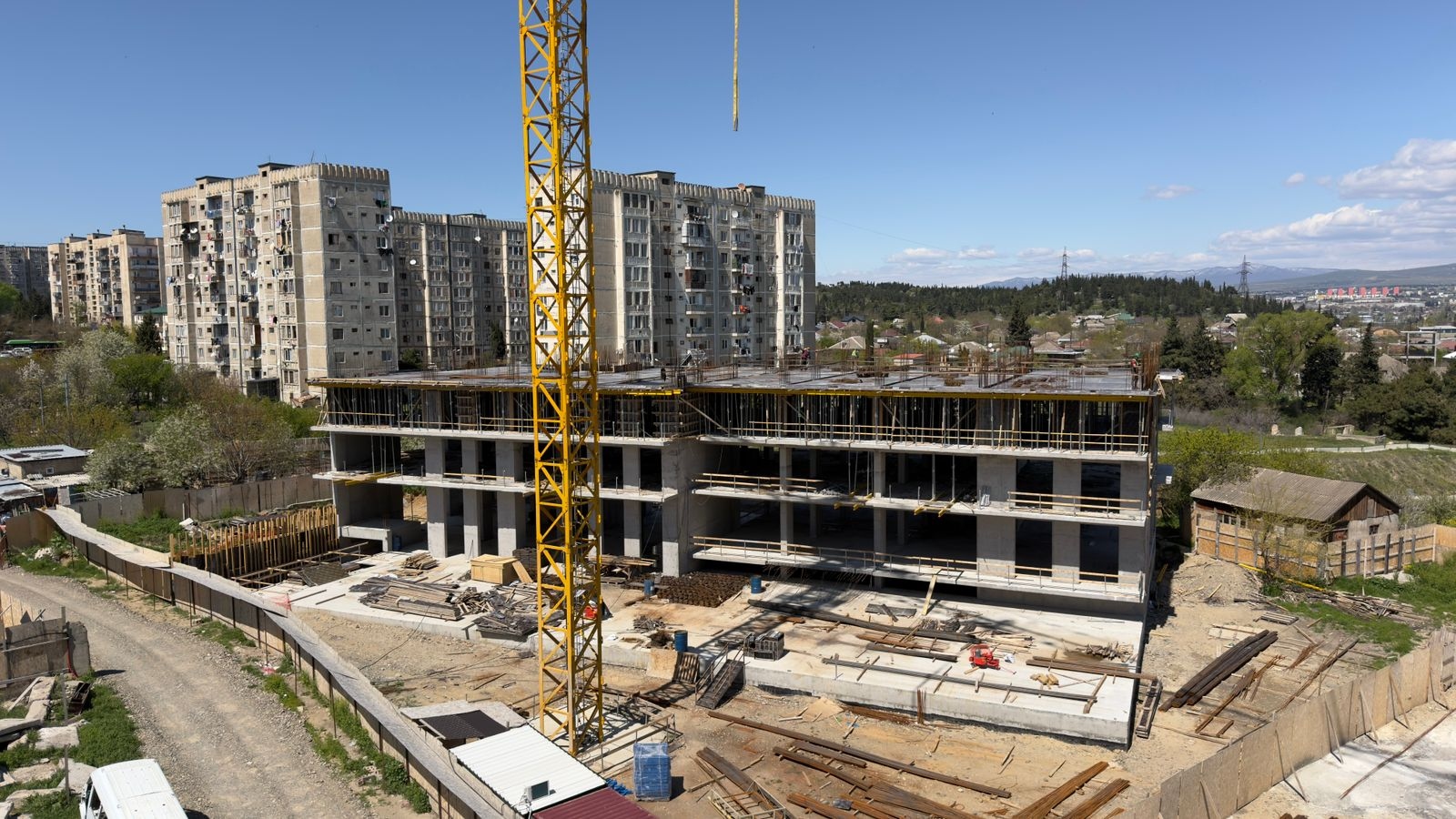

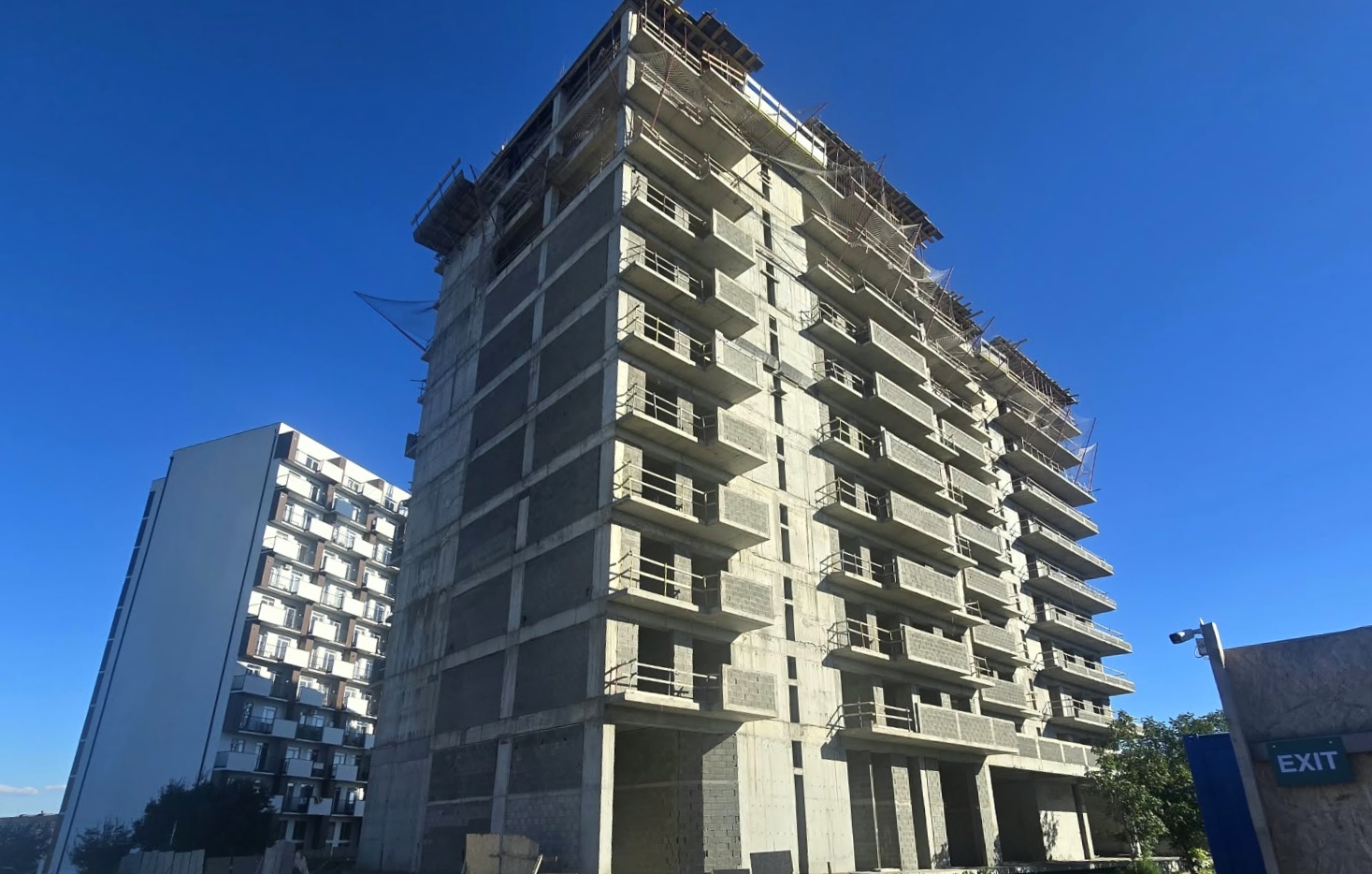

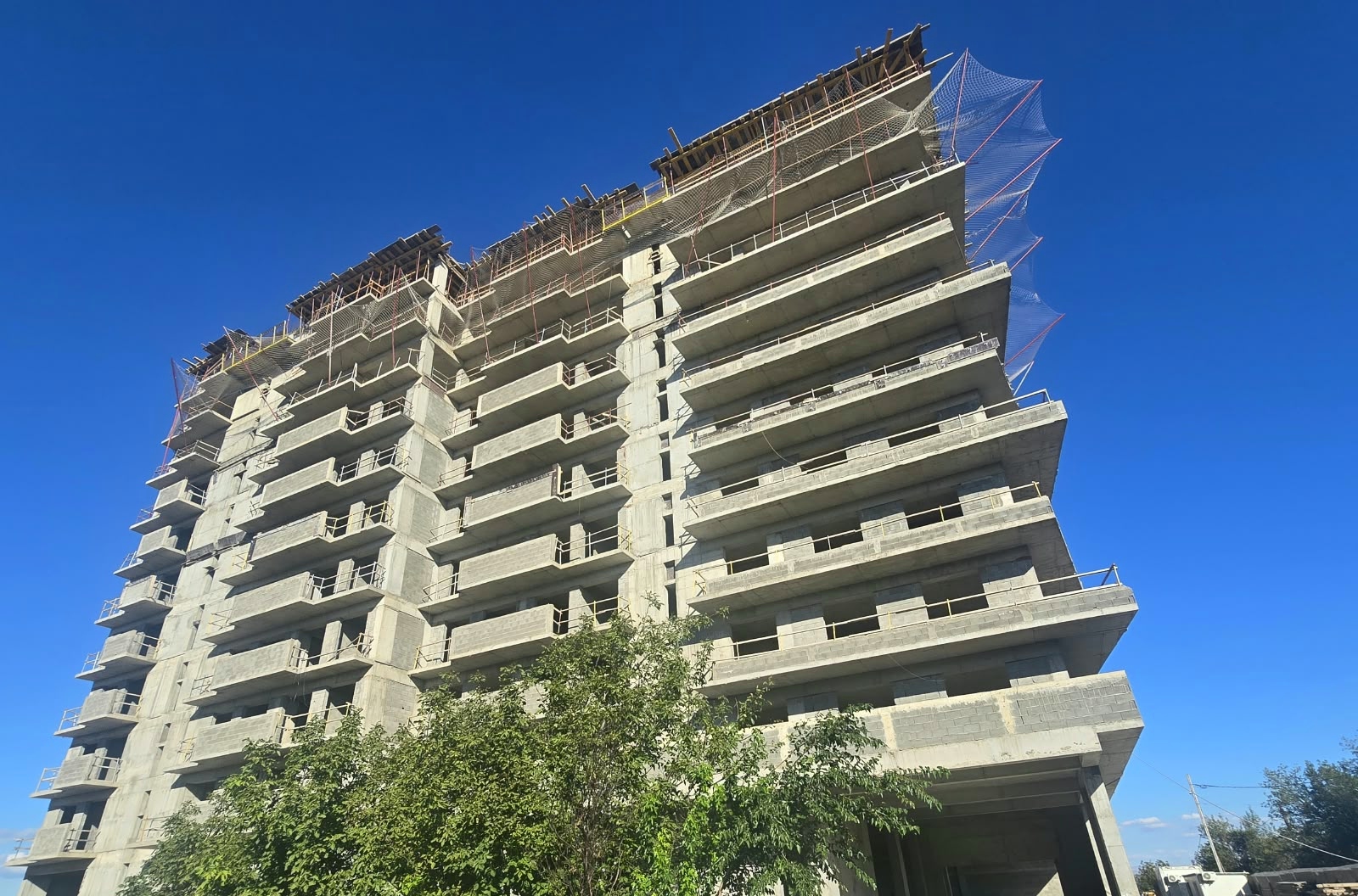

Процесс строительства

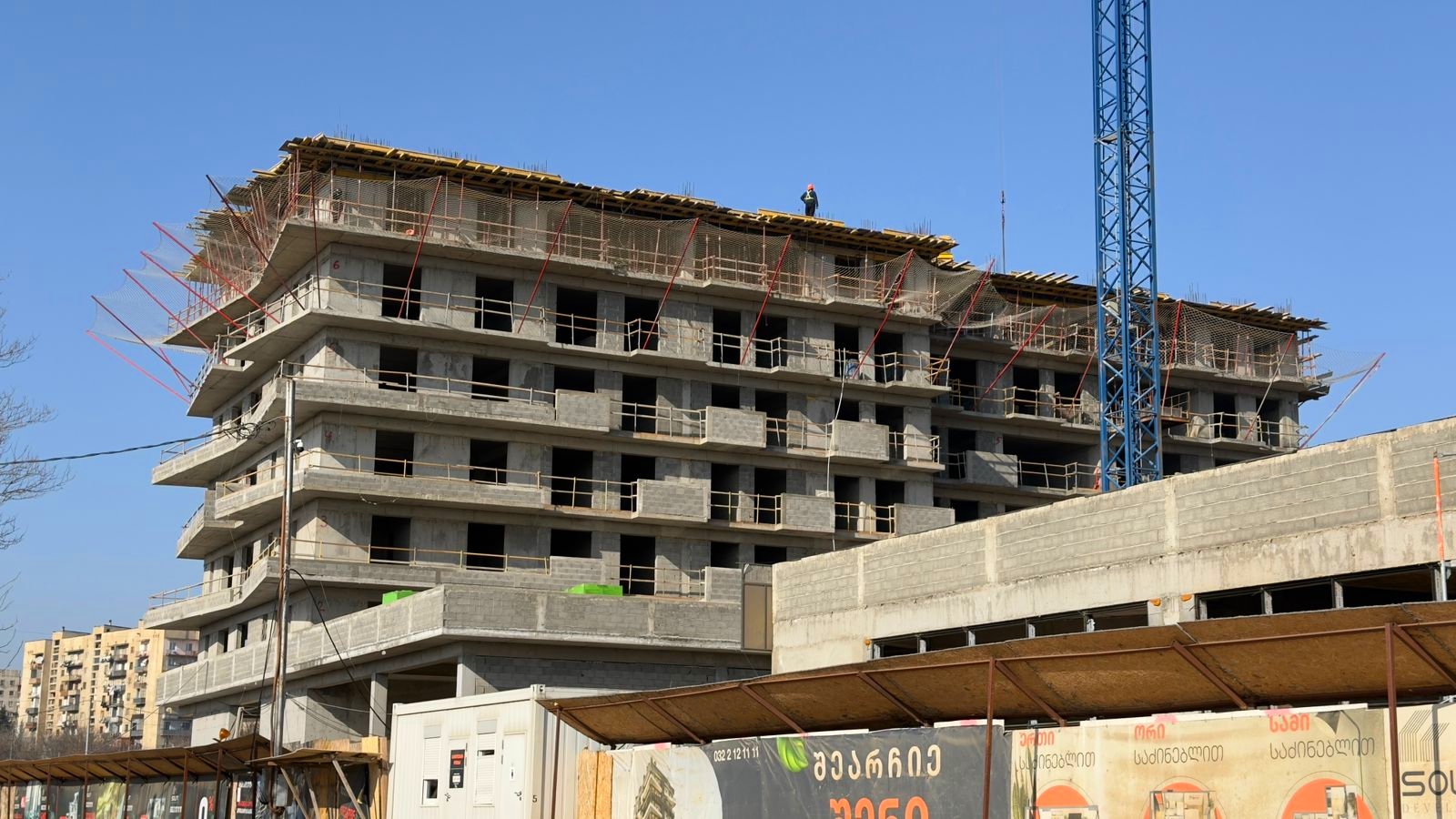

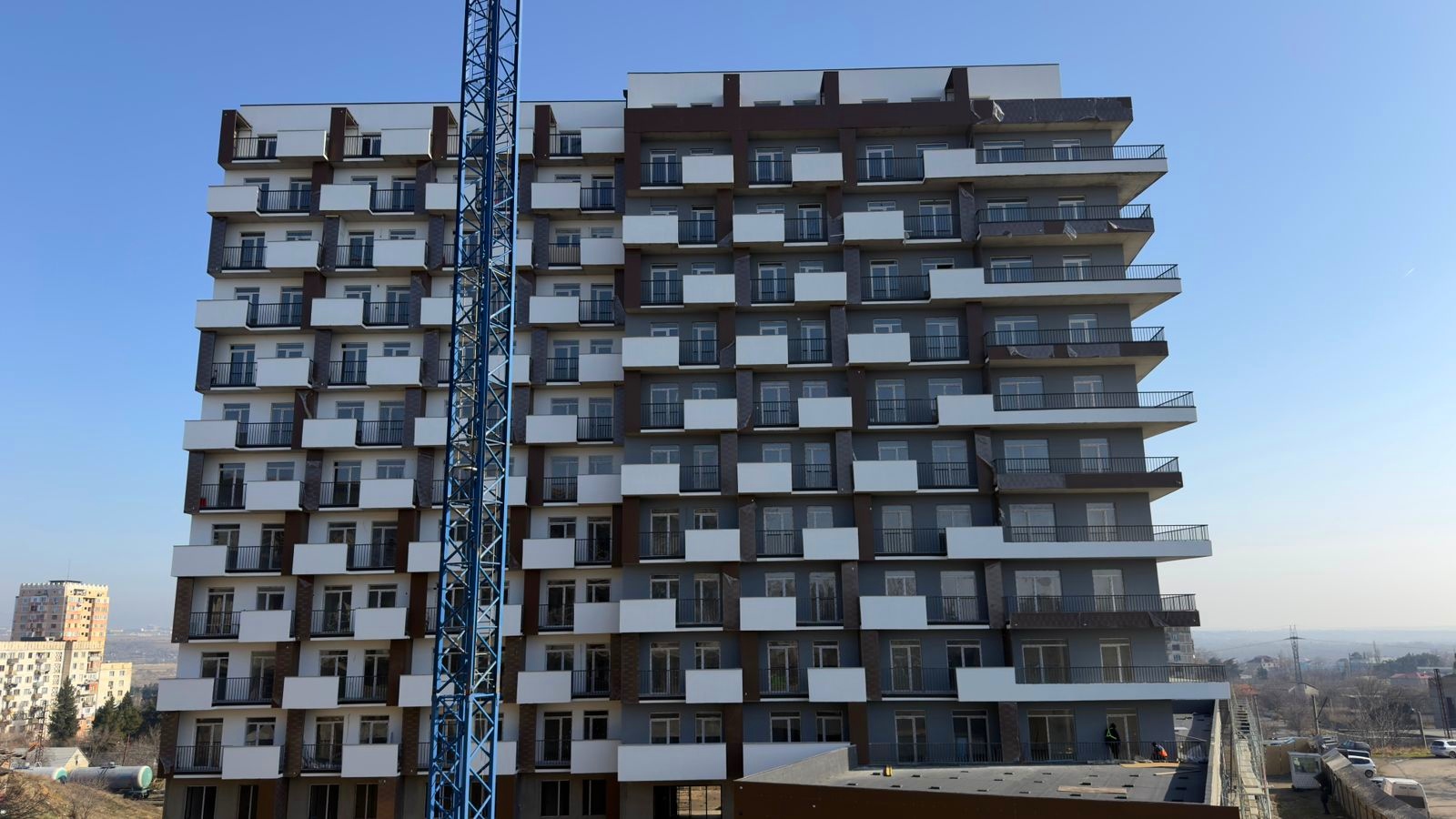

timeline 0 timeline 0 timeline 0 timeline 0

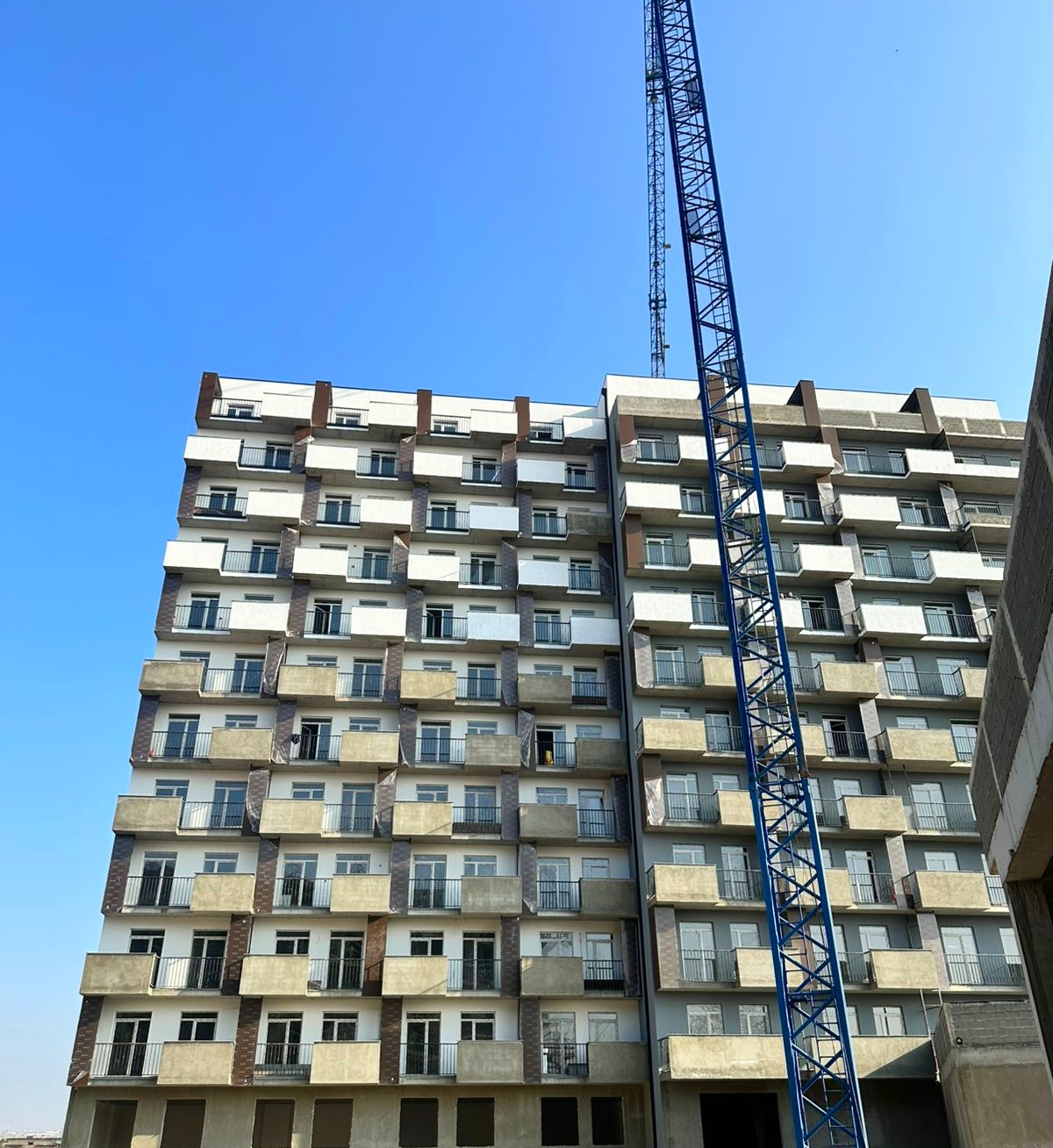

01

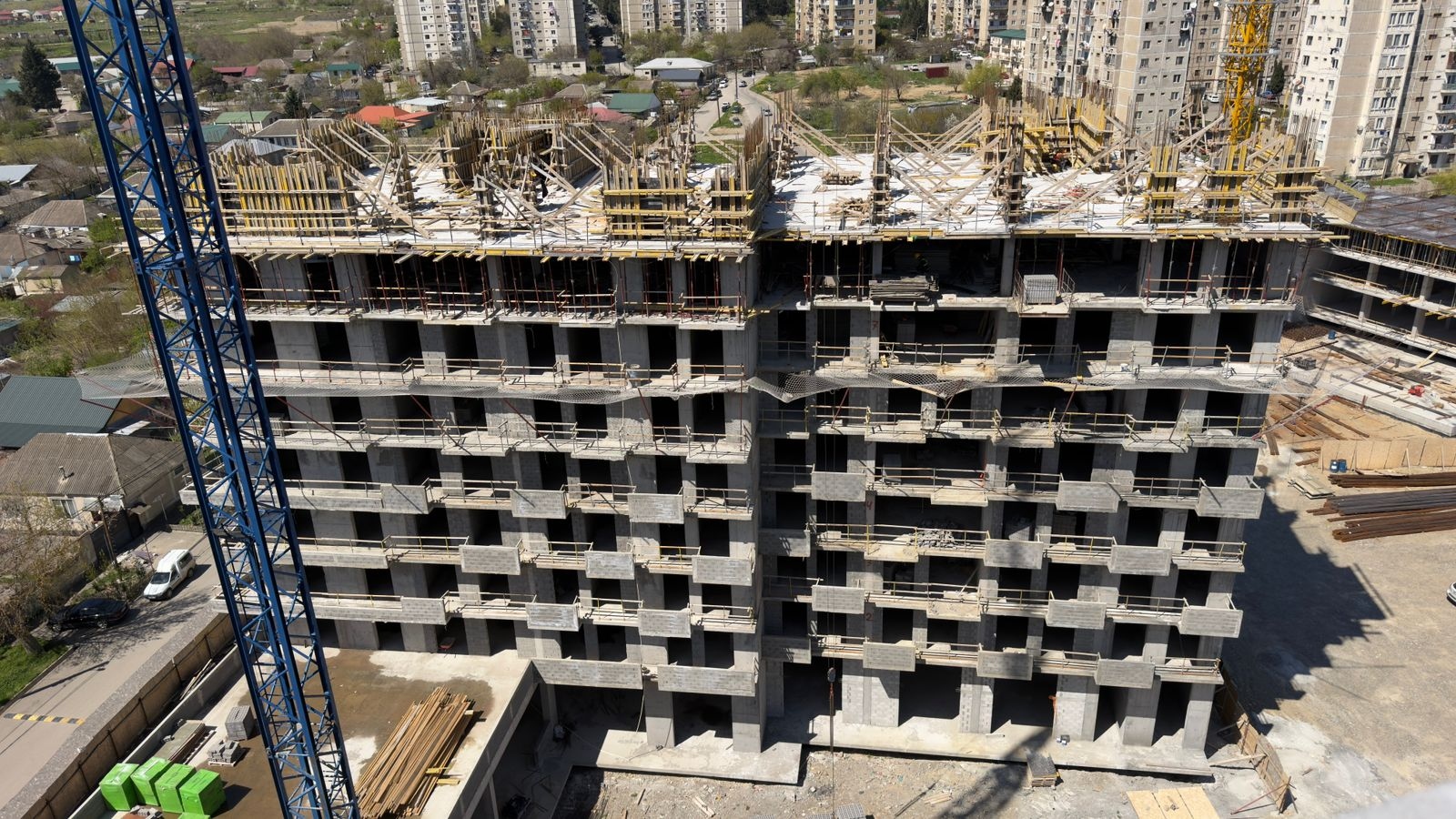

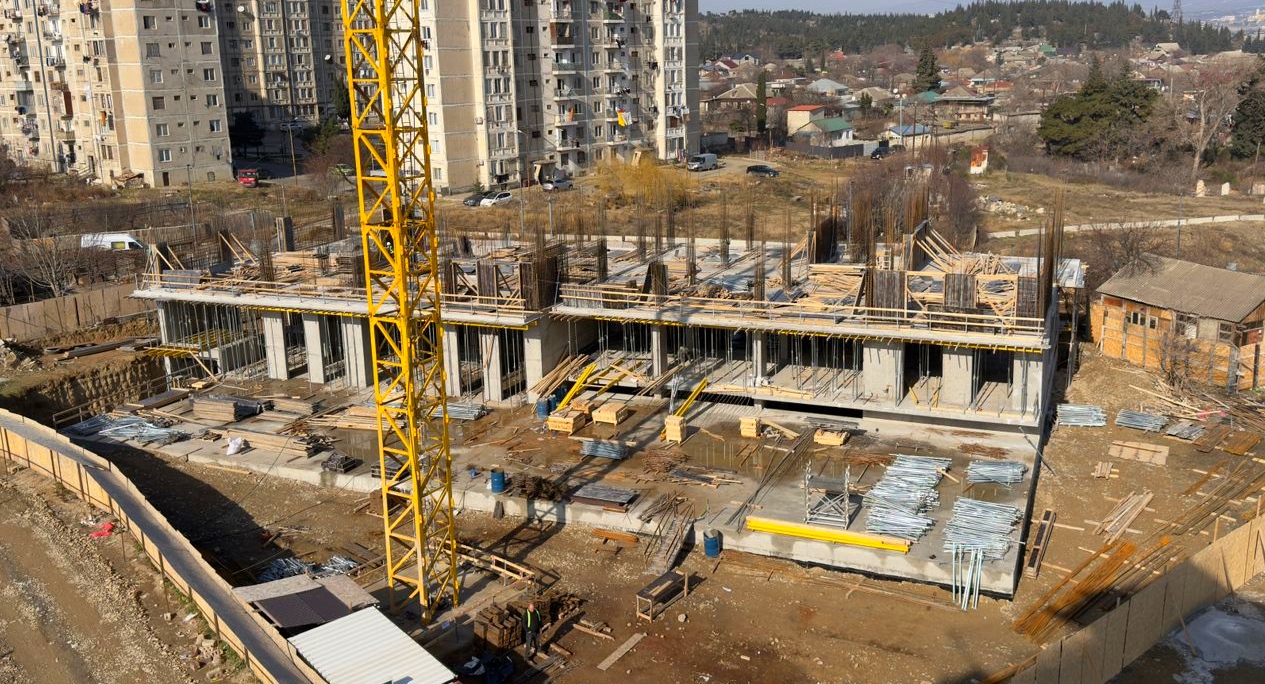

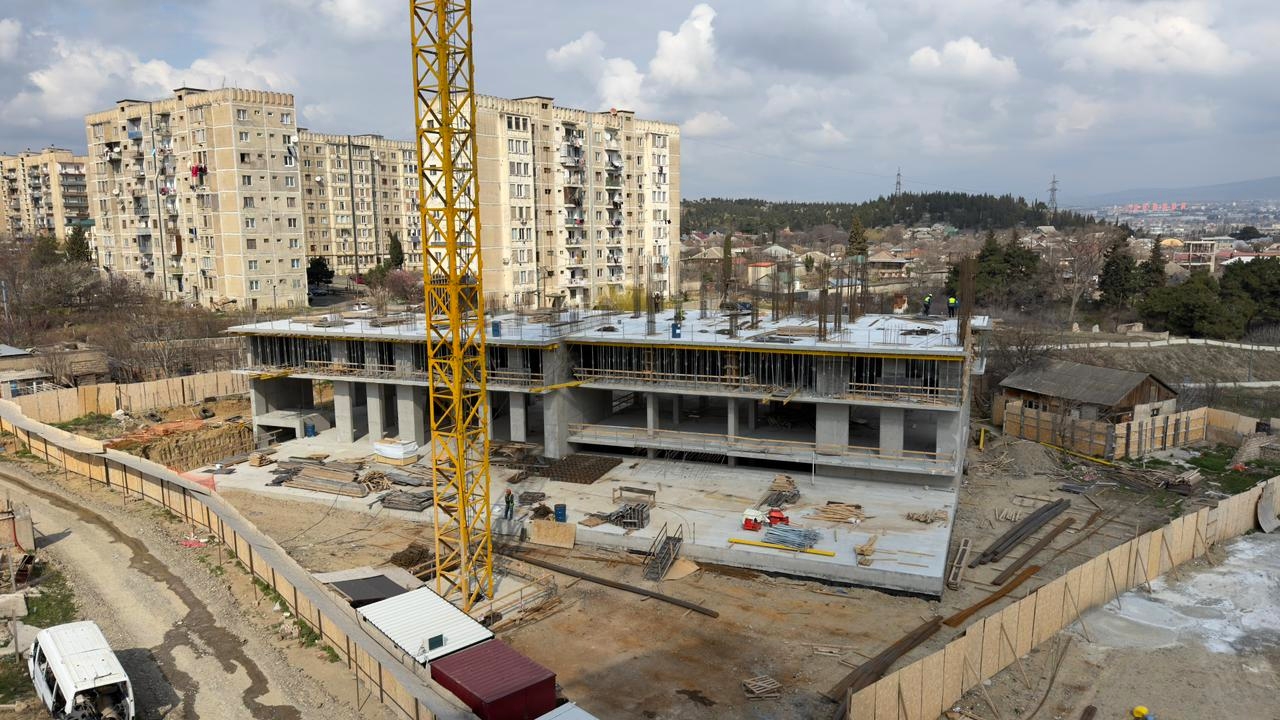

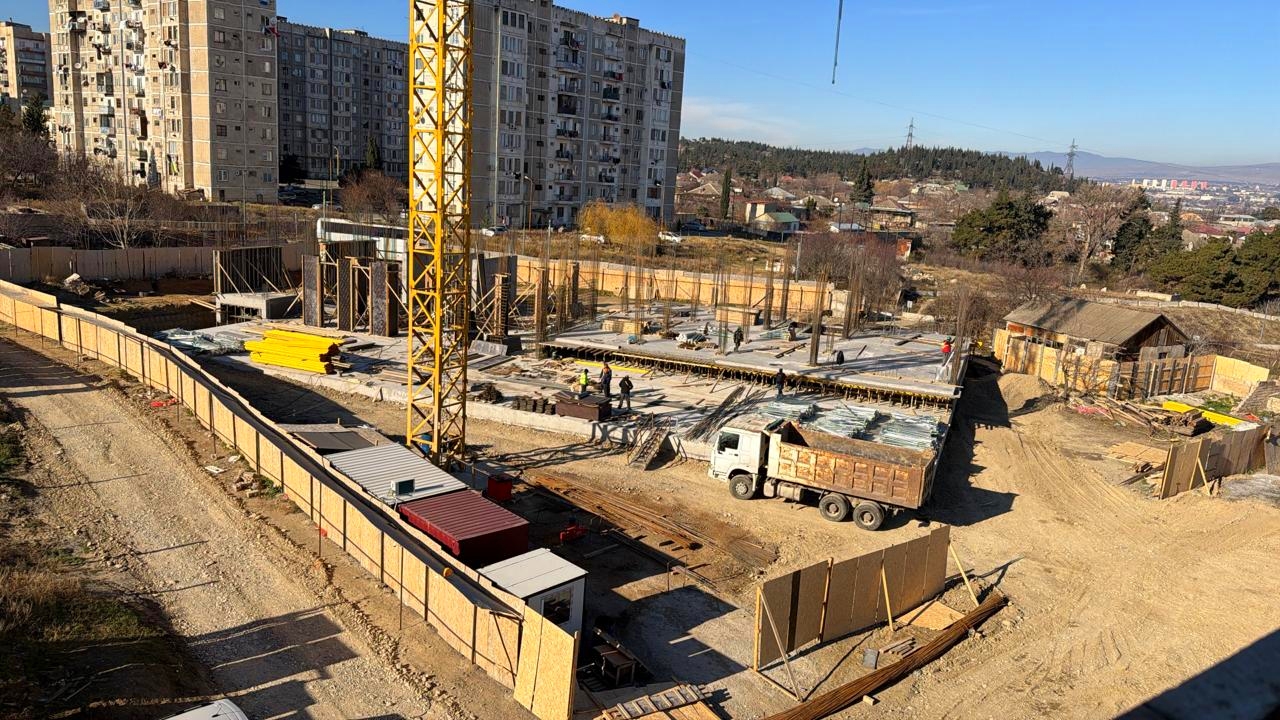

30 Сентябрь -2025

Фундамент блока С

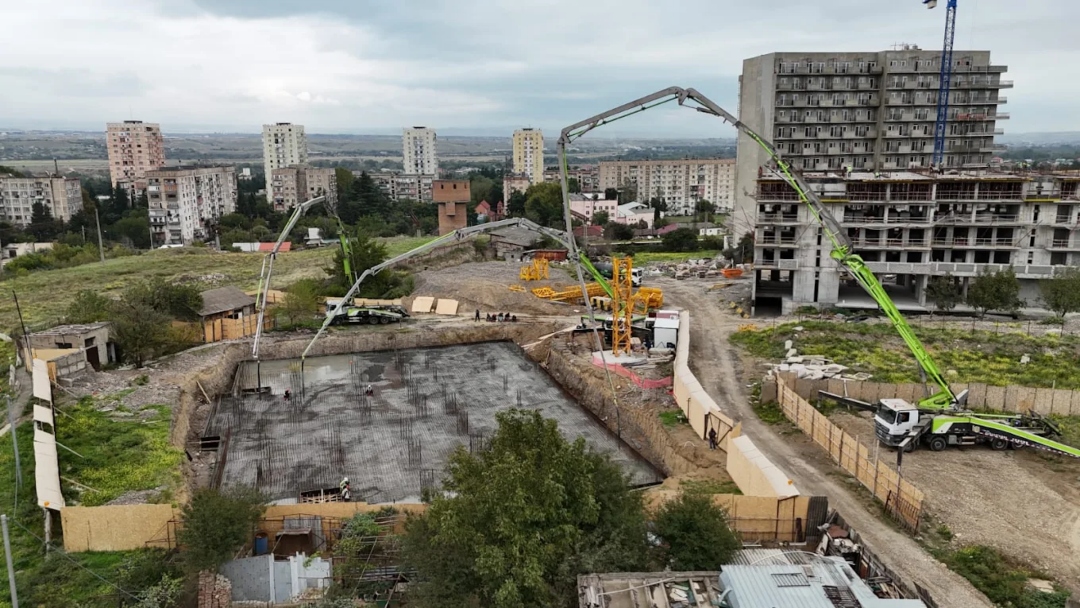

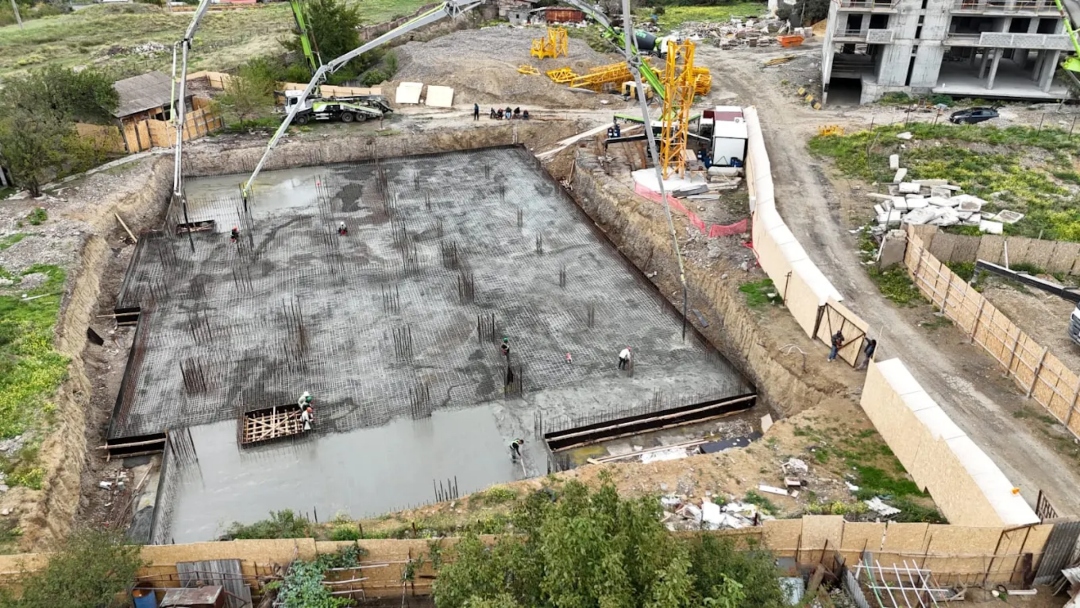

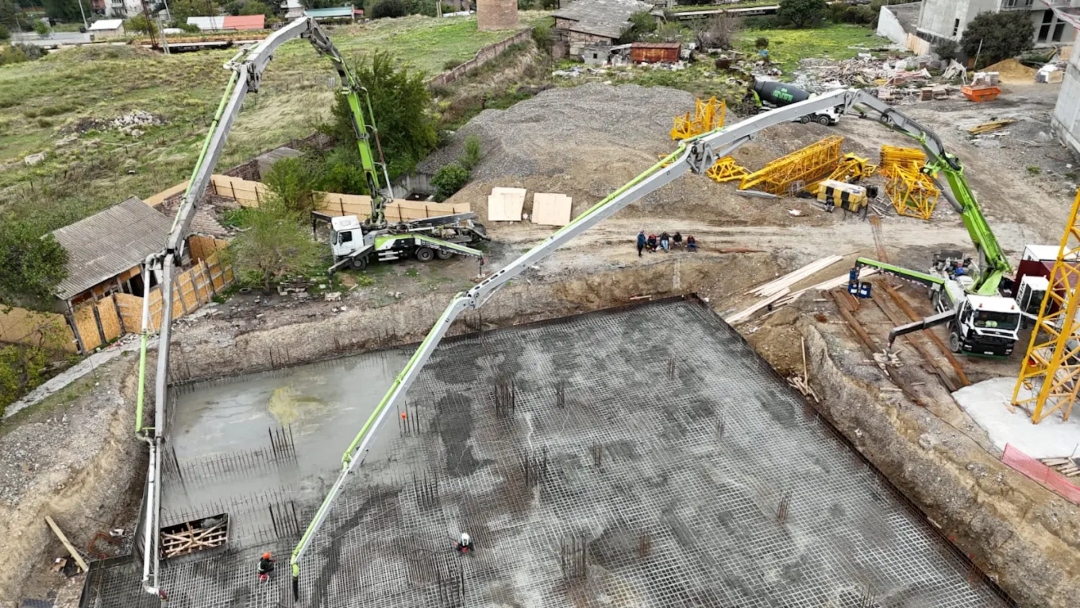

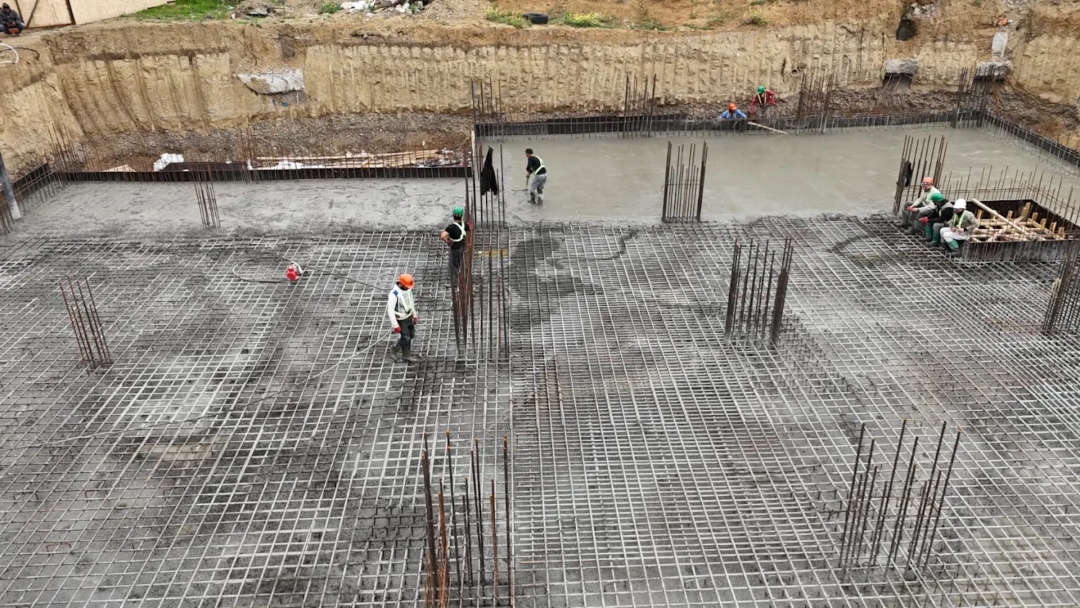

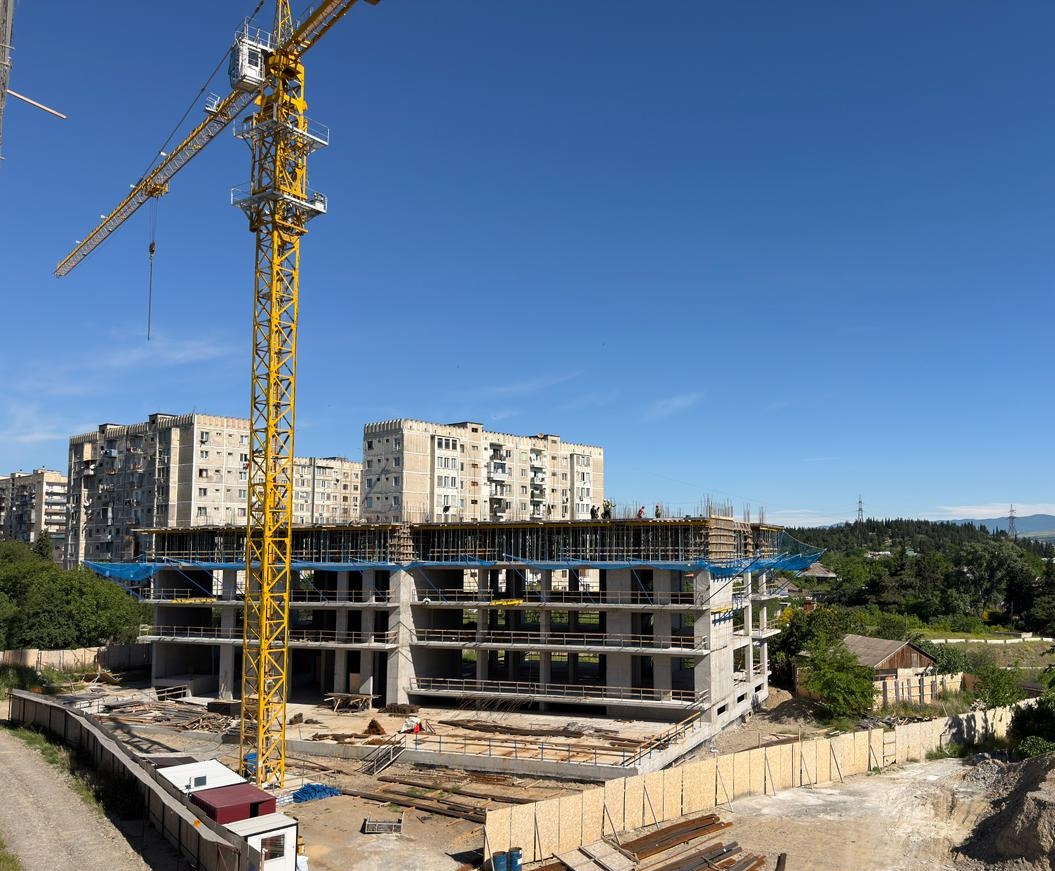

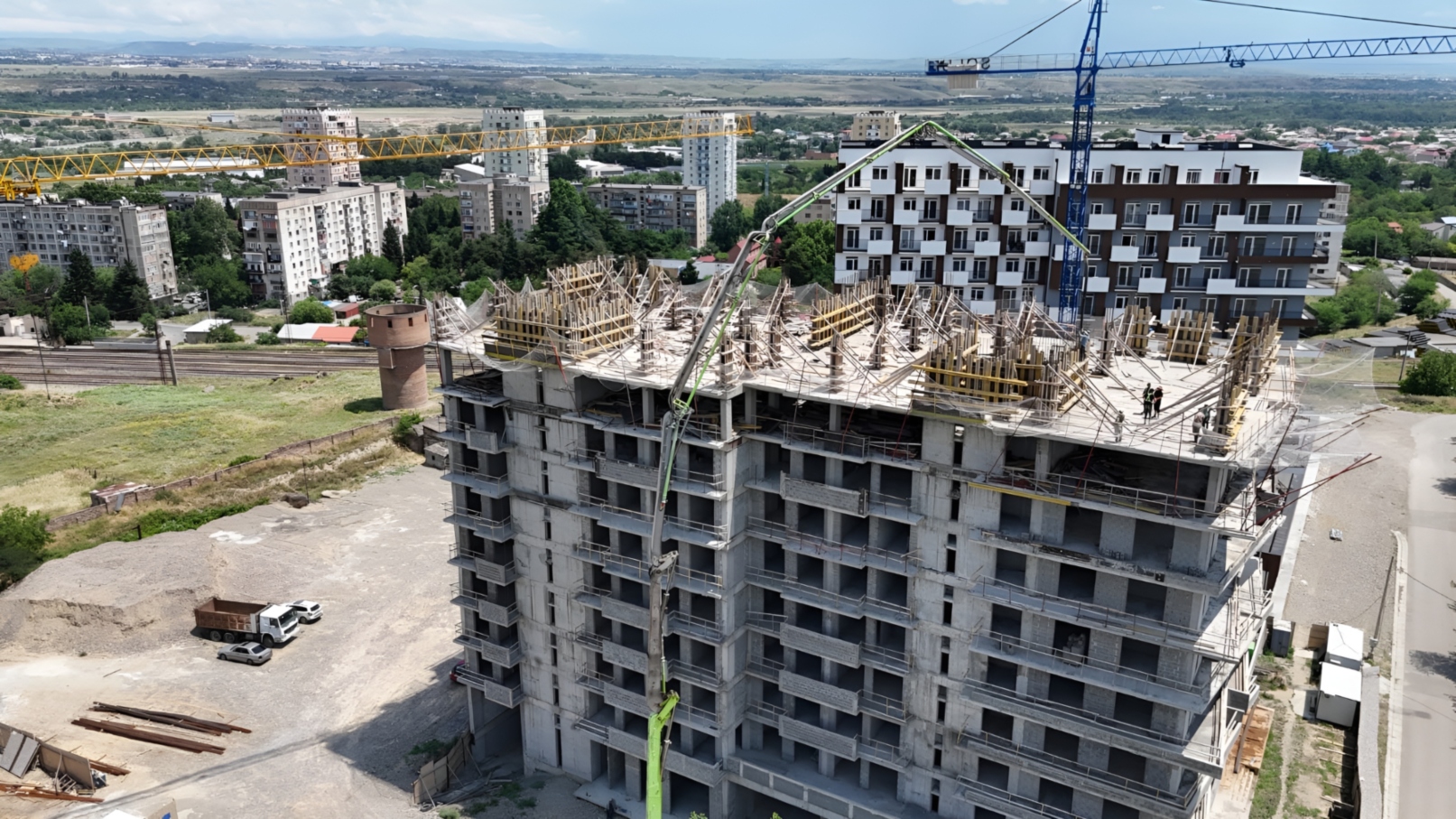

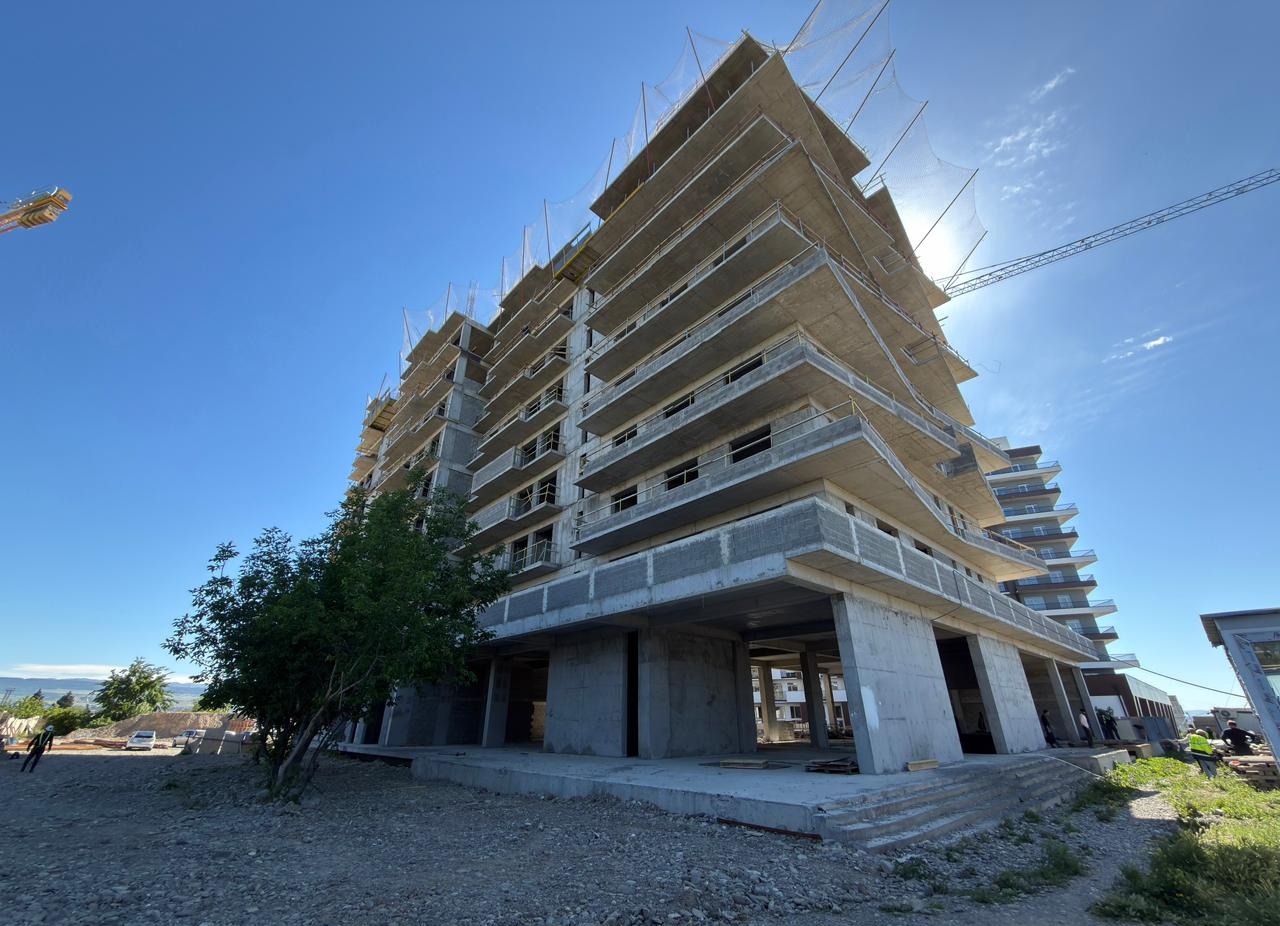

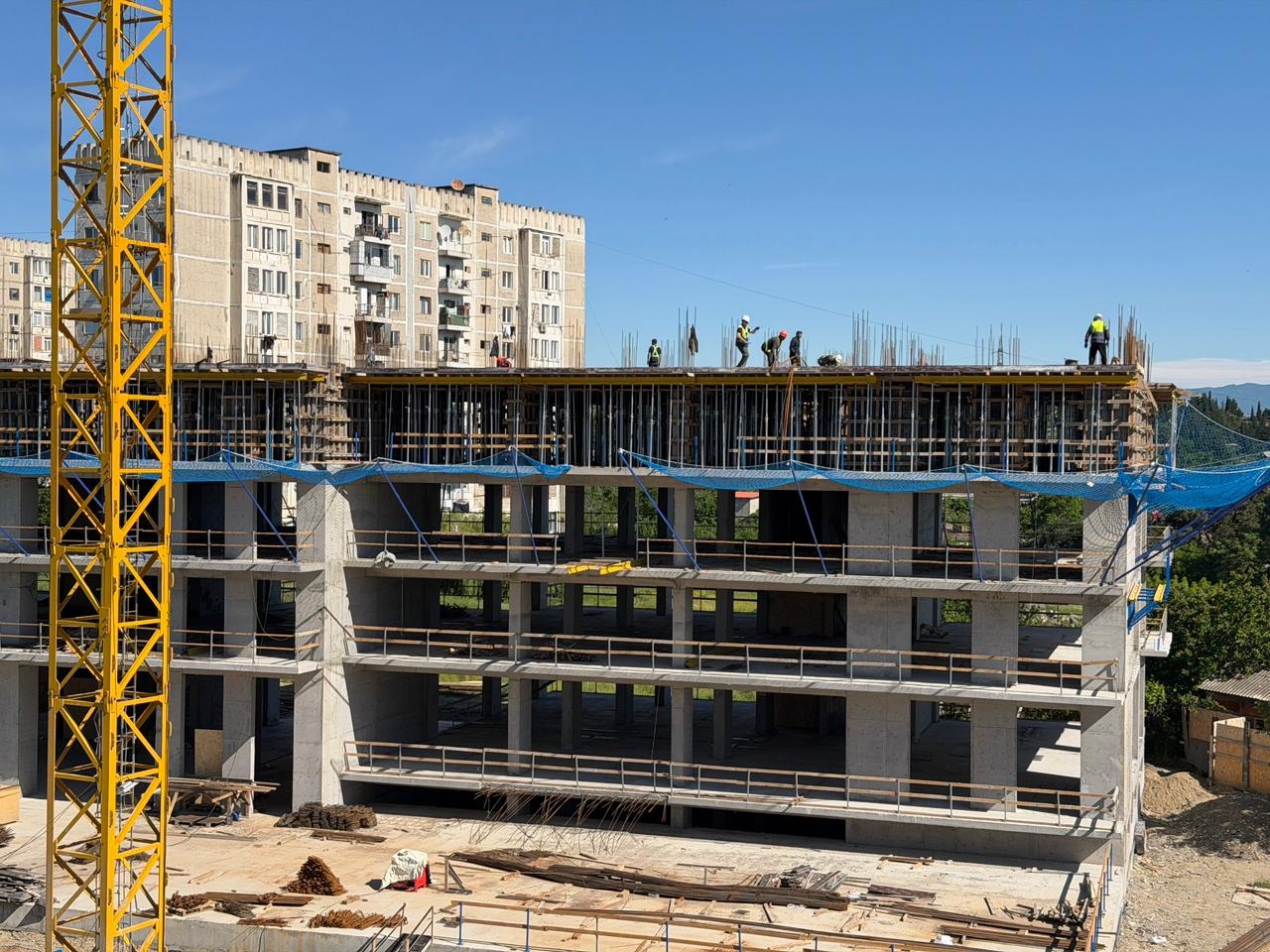

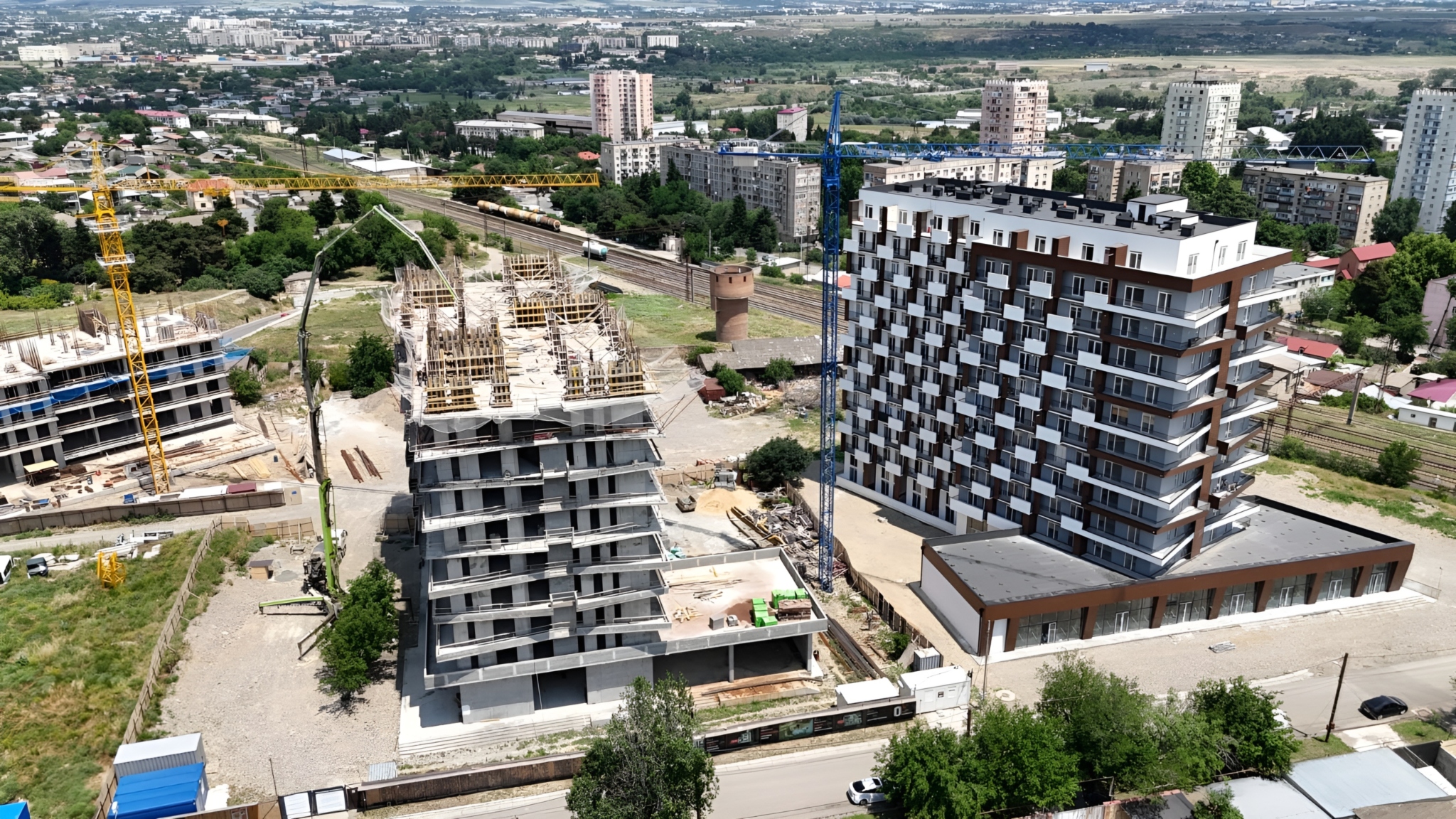

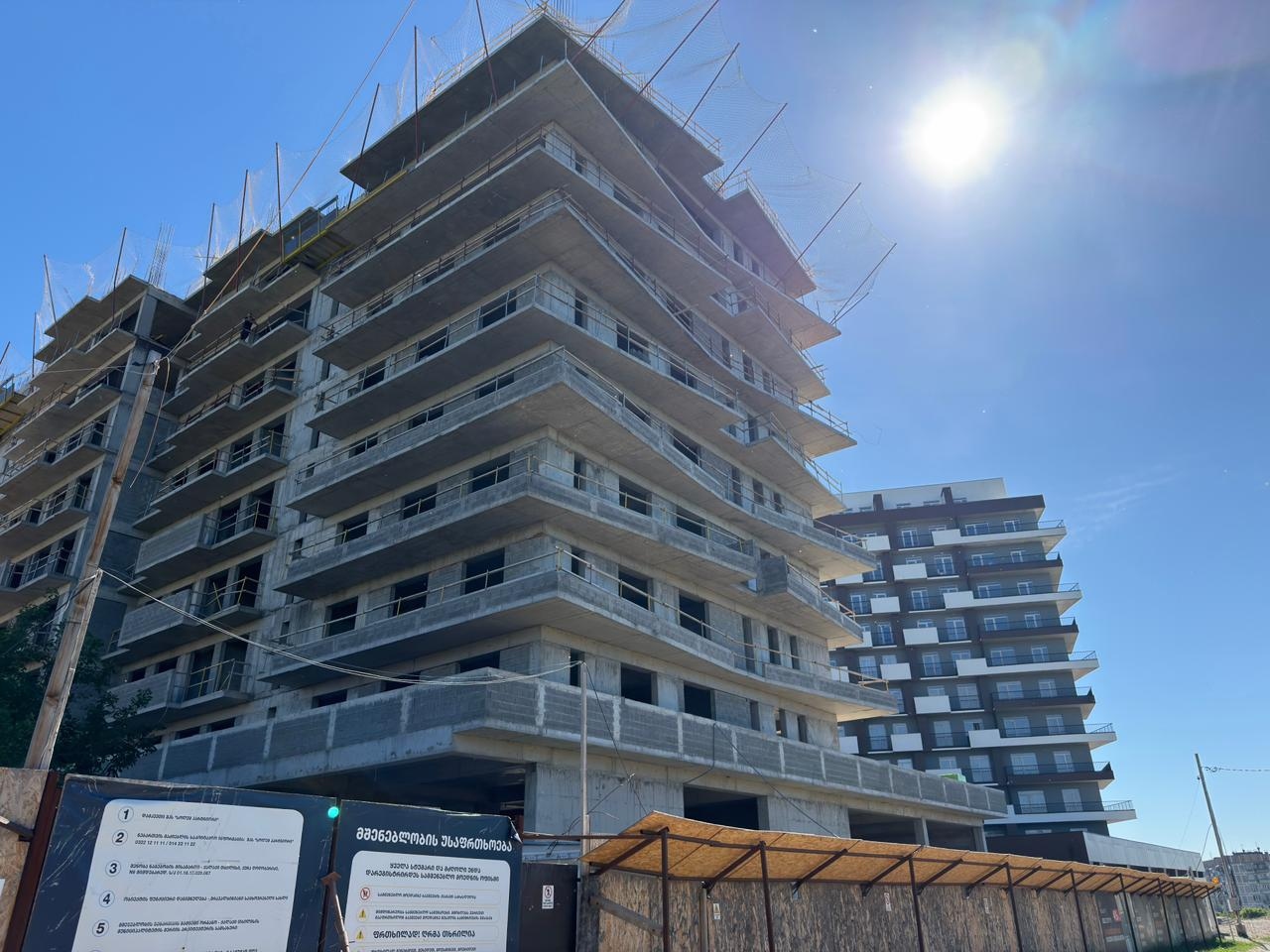

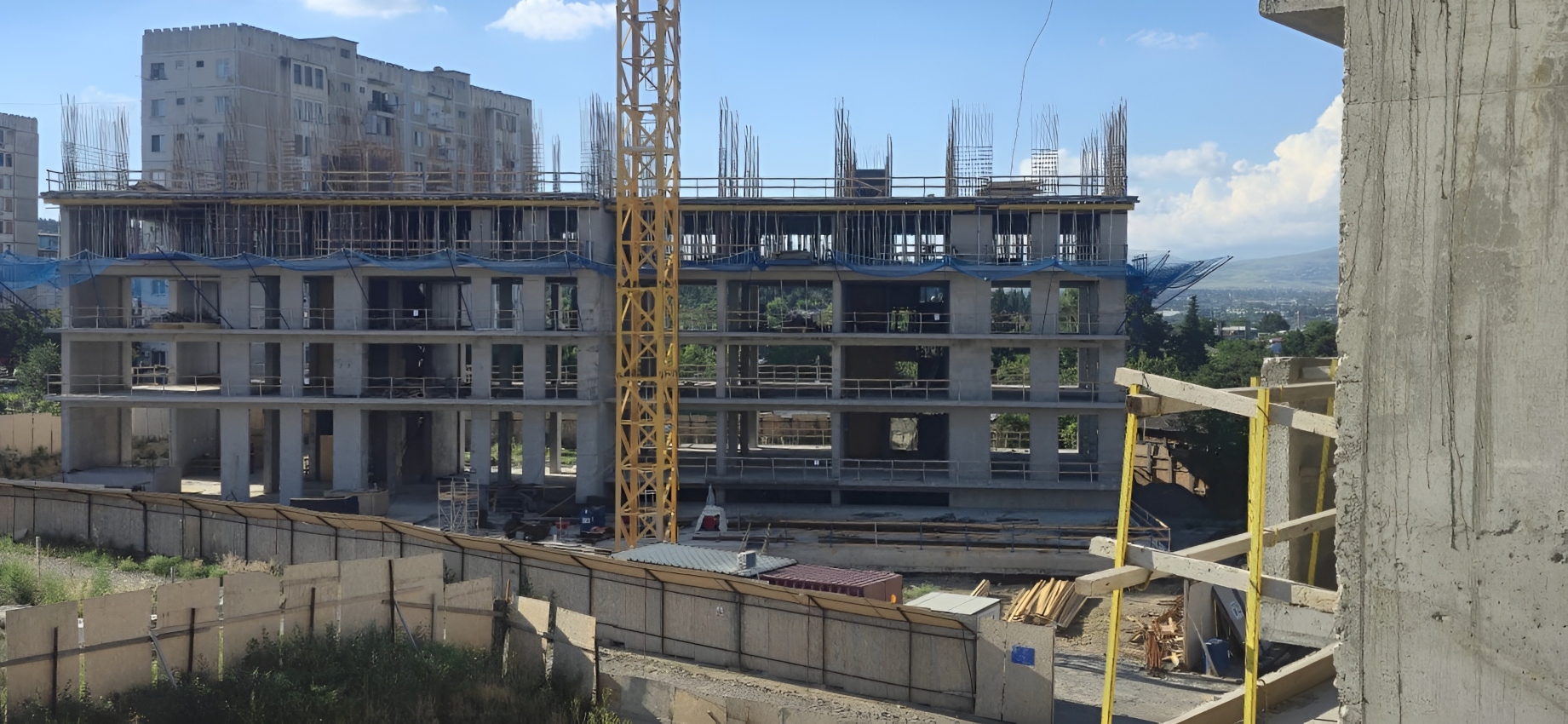

Строительство жилого комплекса «Поничала» идет полным ходом — успешно идет заливка фундамента блока С. При этом использовано 1500 кубометров высококачественного бетона.

Фундамент блока С

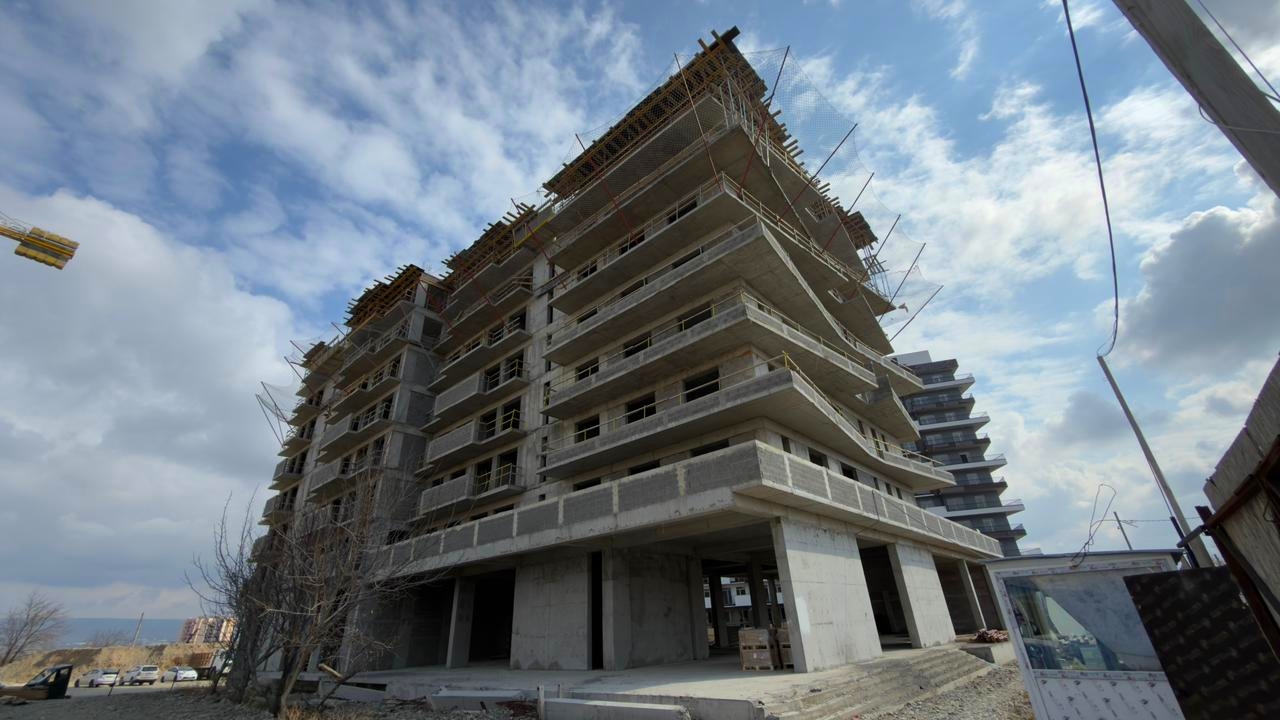

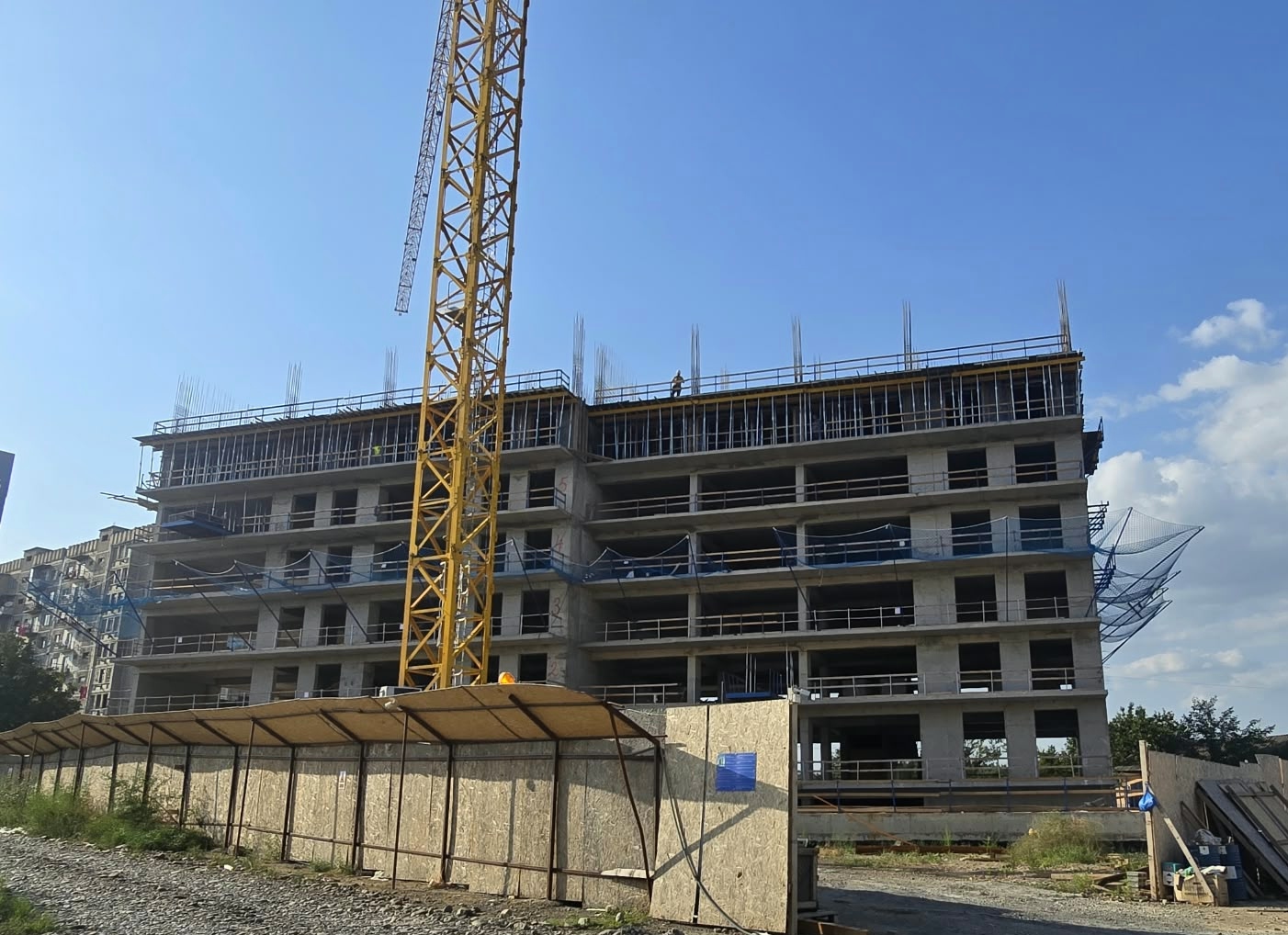

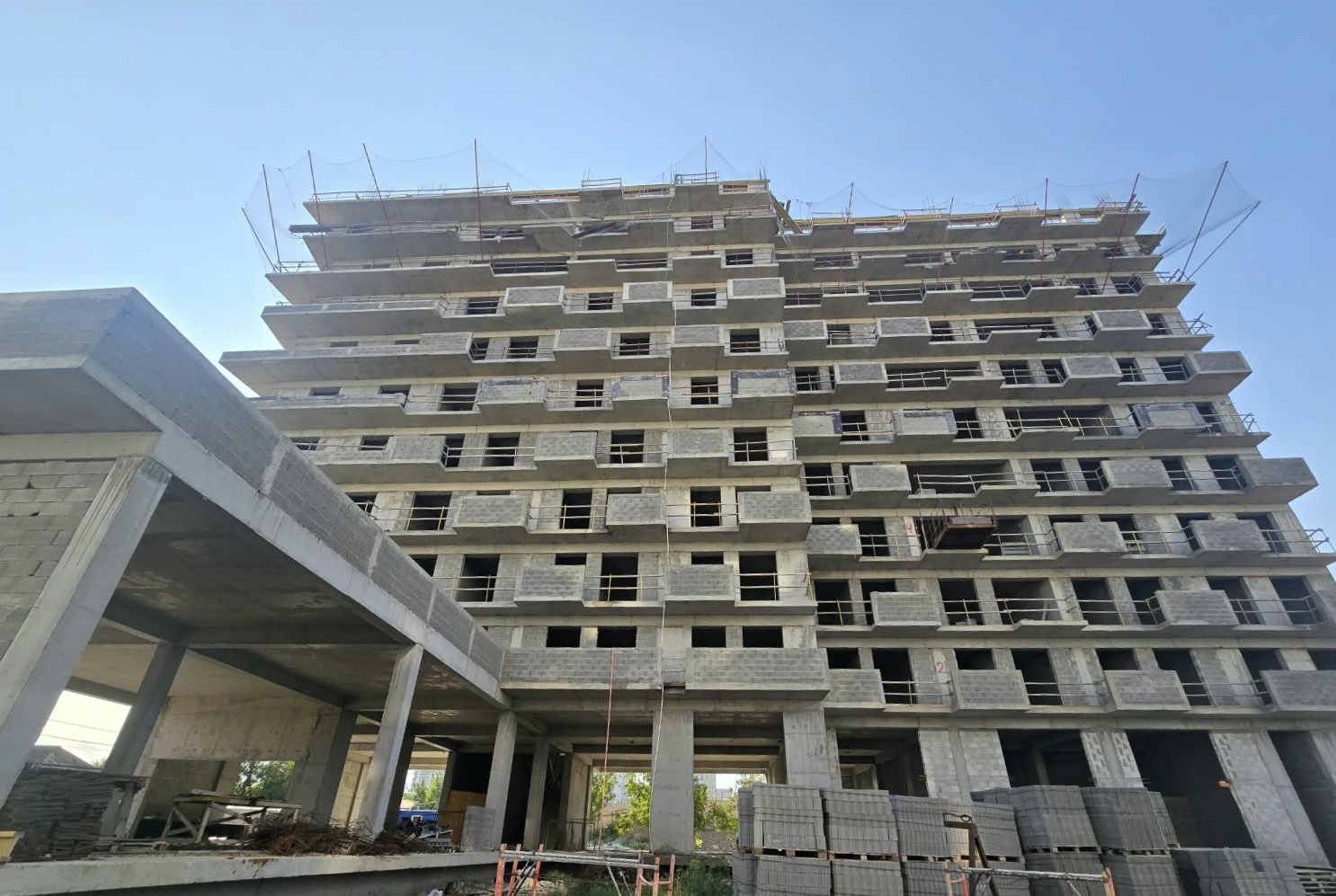

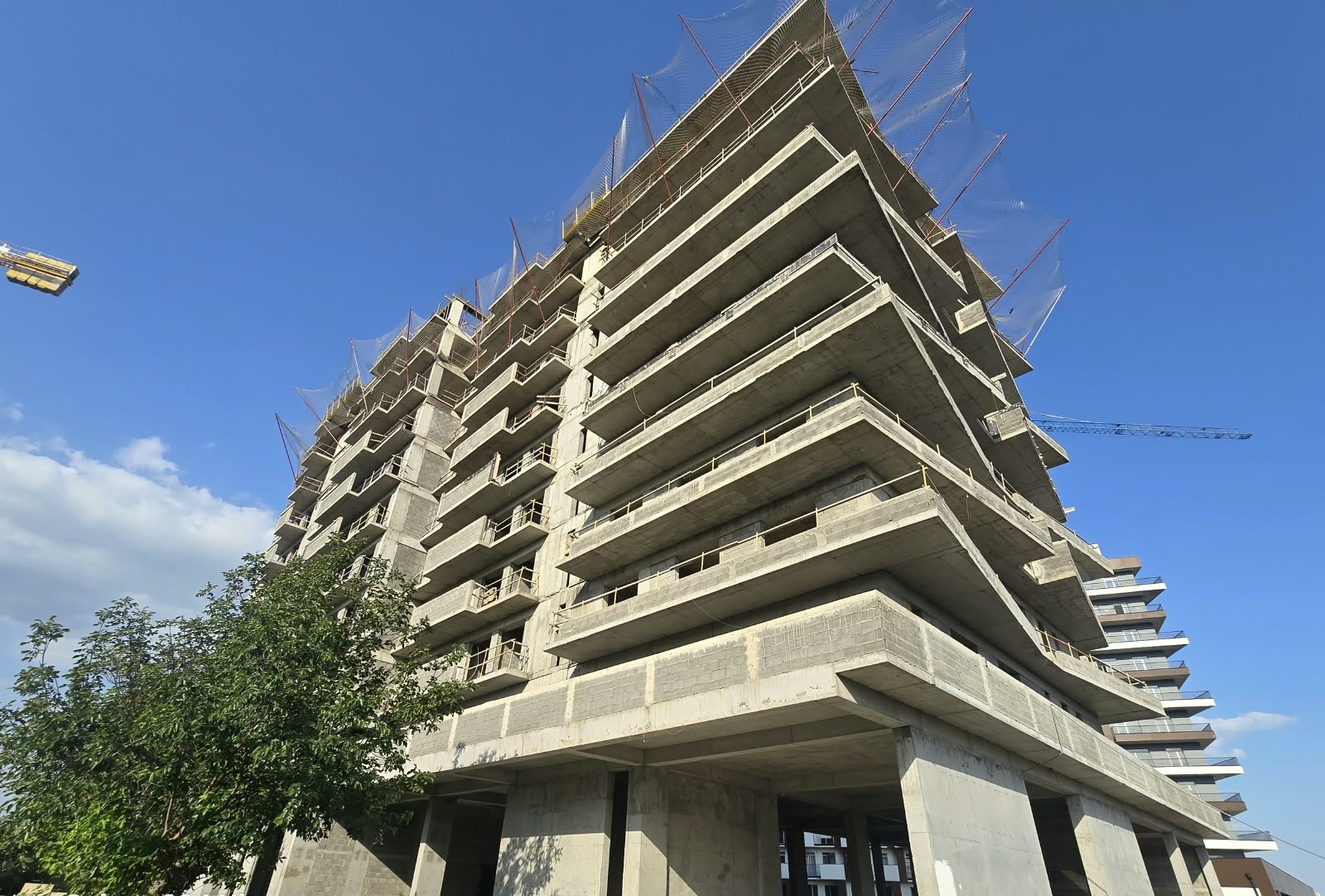

timeline 1 timeline 1 timeline 1 timeline 1 timeline 1

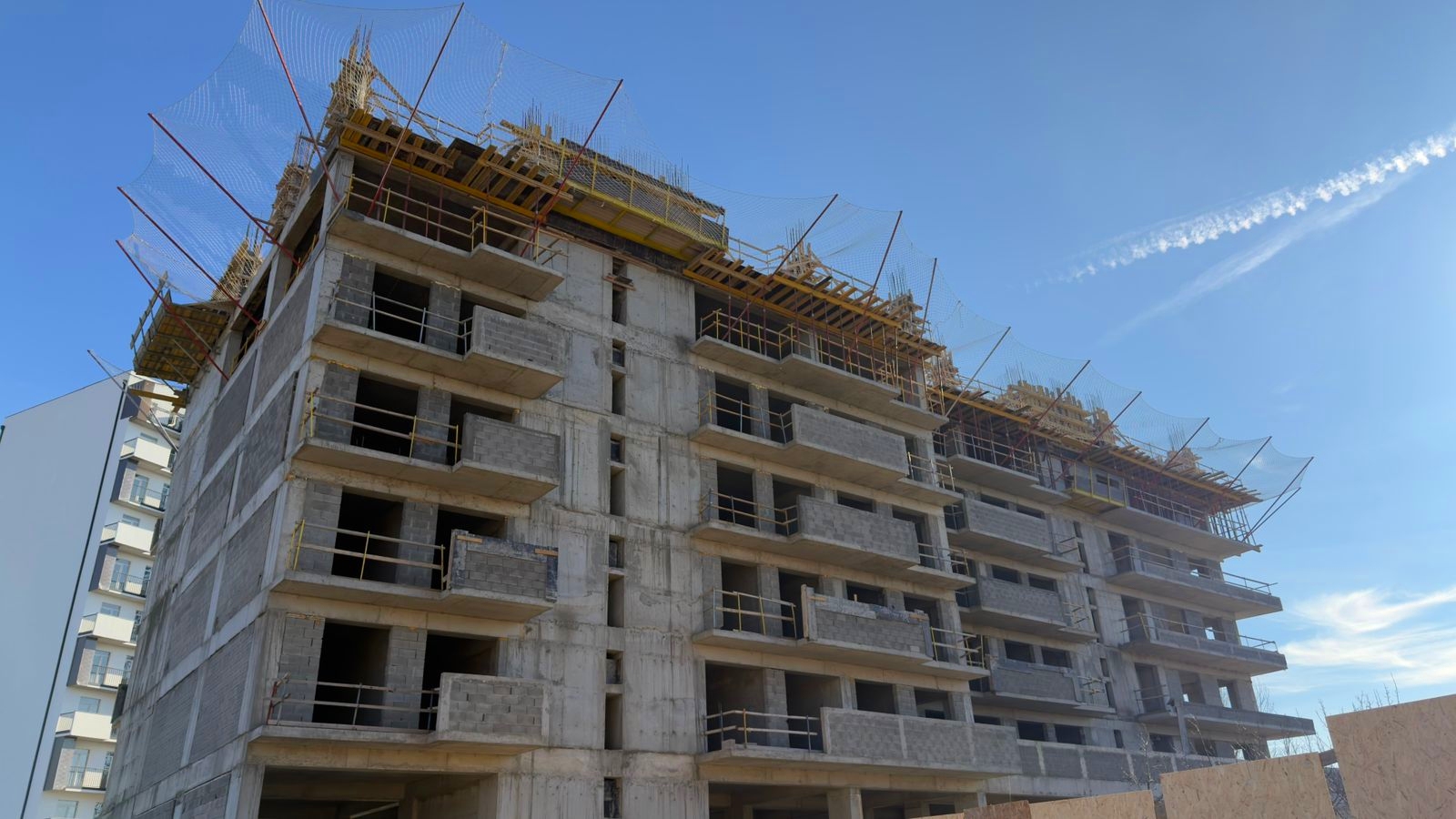

02
26 Сентябрь -2025

6-й этаж

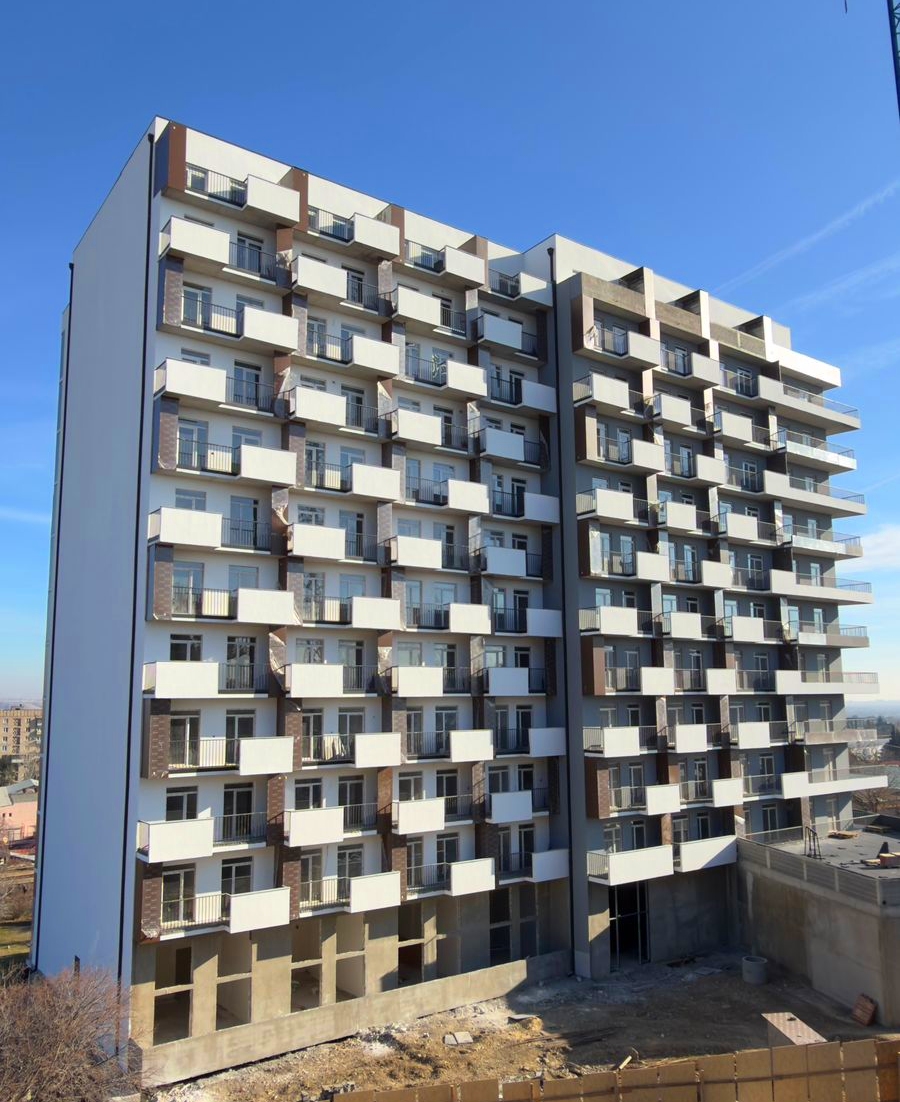

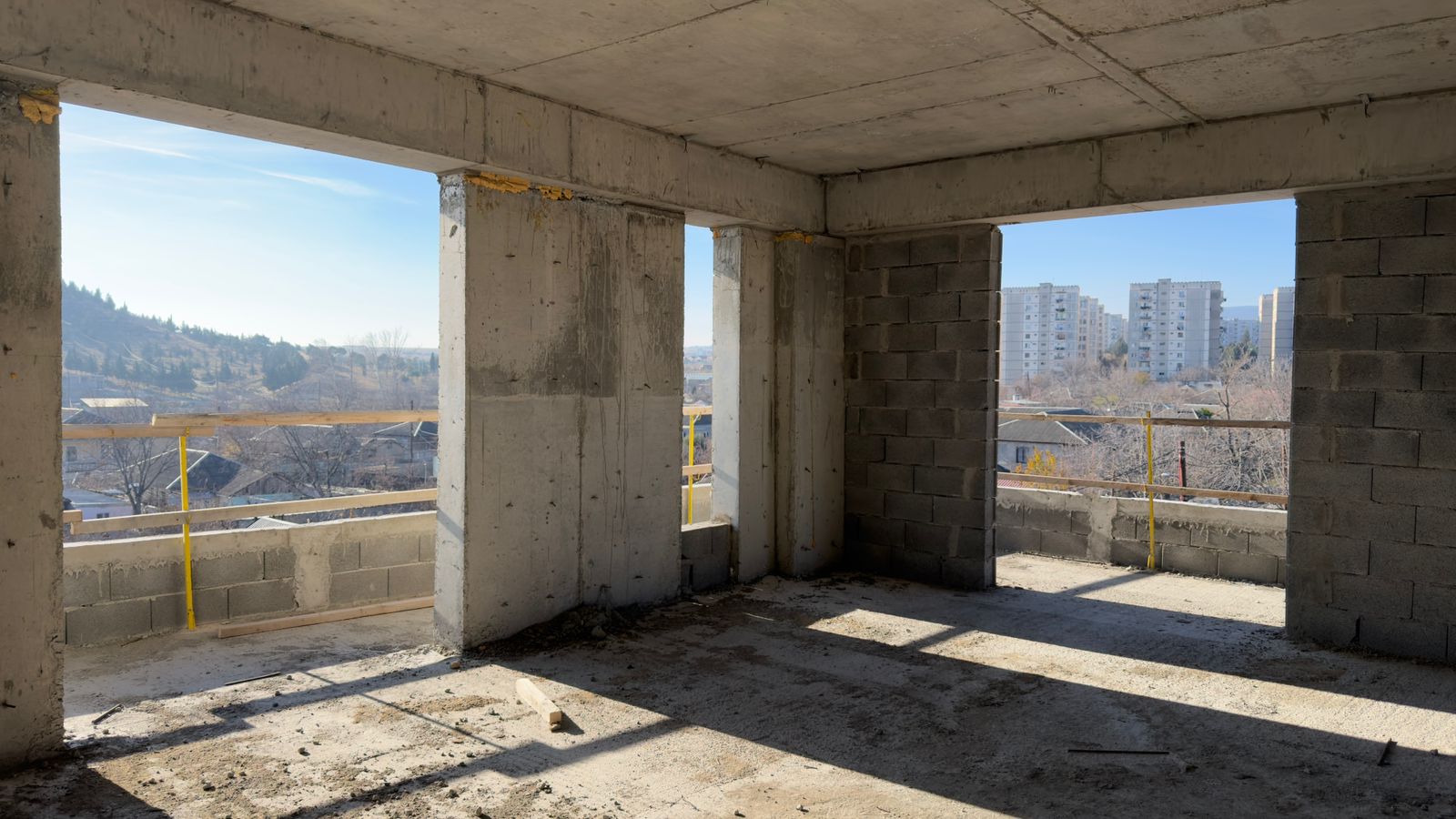

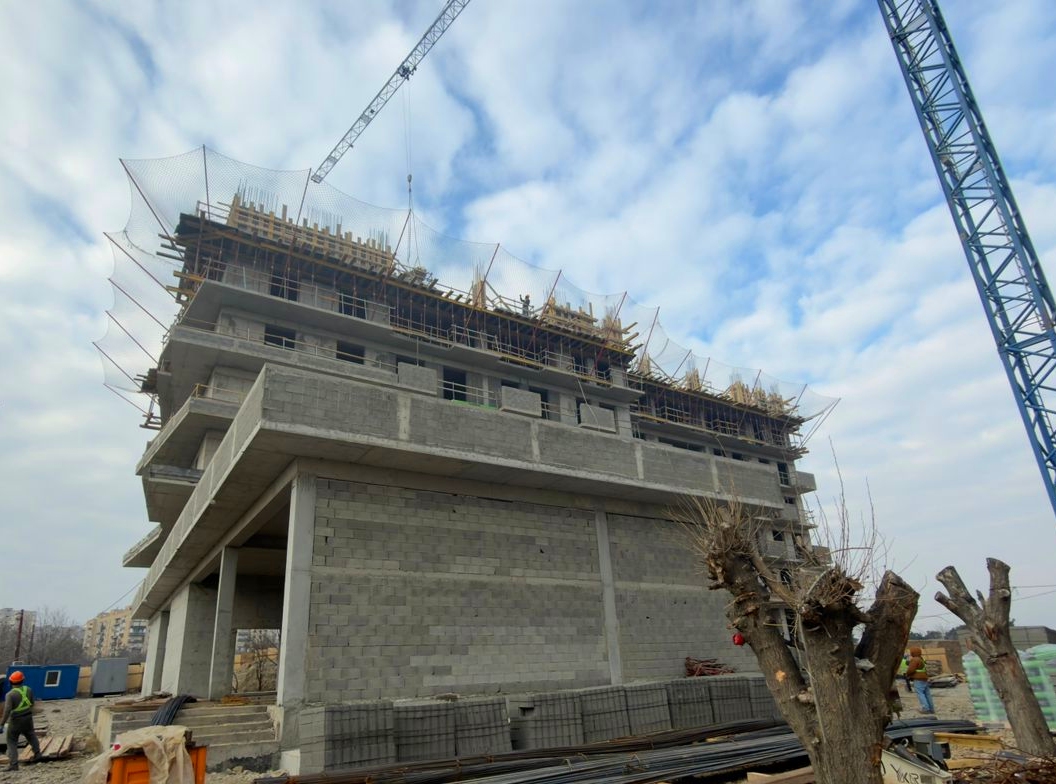

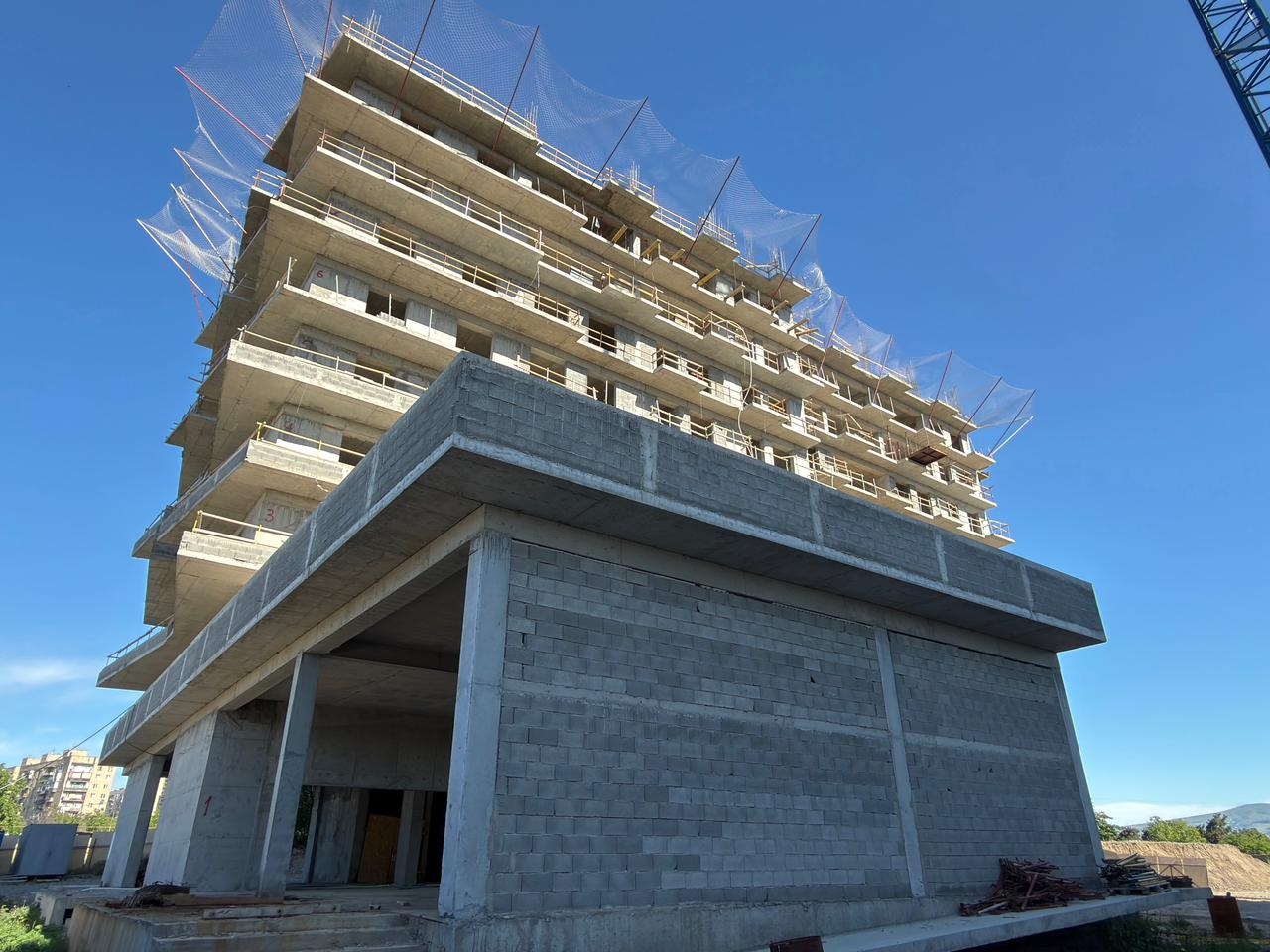

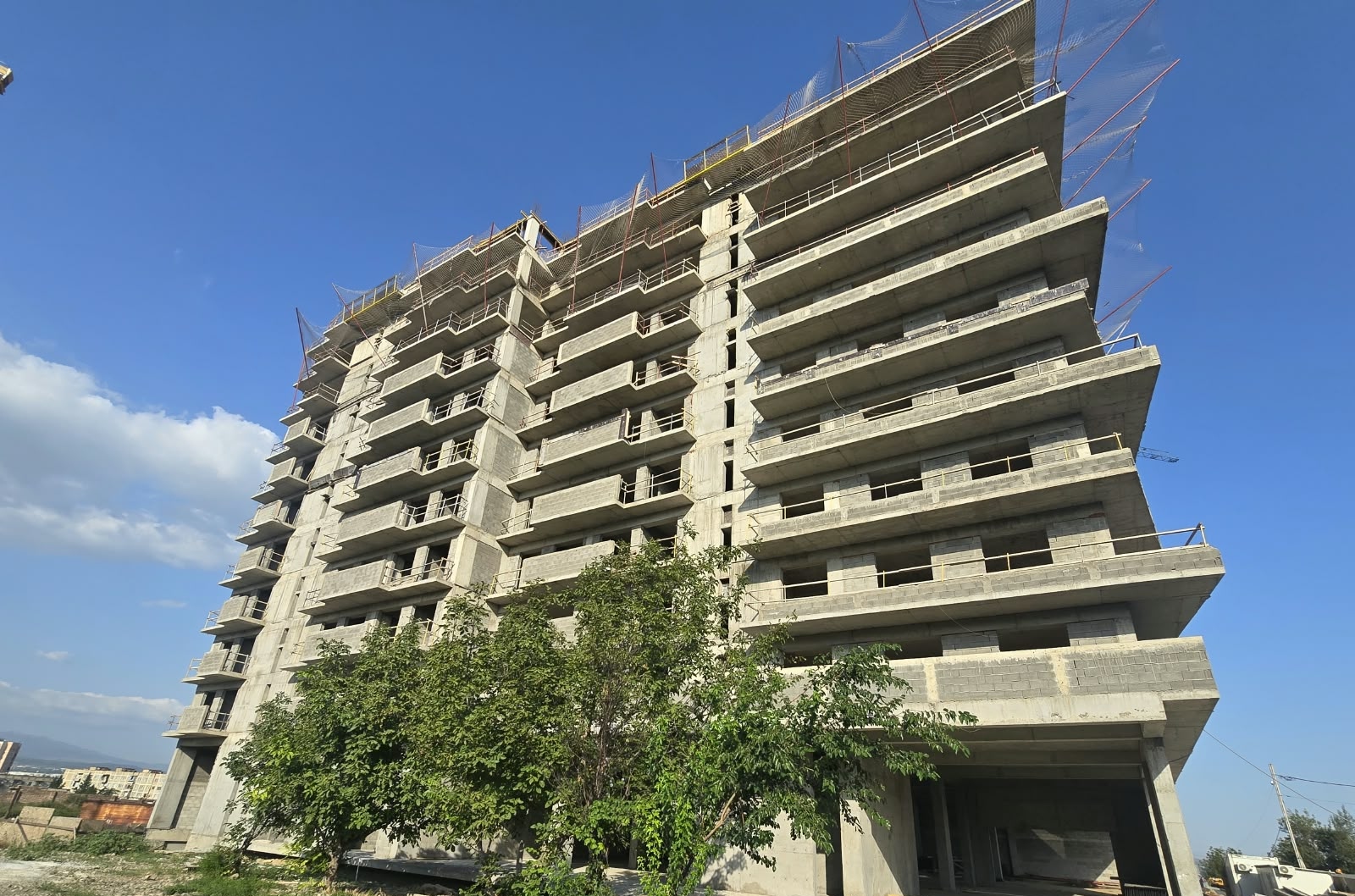

Блок А — В рамках проекта завершены работы по монтажу лифта, что важно для перехода к этапу внутренней инфраструктуры квартиры. Ведётся монтаж натяжного пола на 2-м этаже. Параллельно ведутся работы по штукатурке фасада, что придаёт зданию окончательный, завершенный вид;

Блок Б — Ведётся активный монтаж кровельного покрытия на 6-м этаже.

6-й этаж
timeline 2 timeline 2 timeline 2 timeline 2 timeline 2

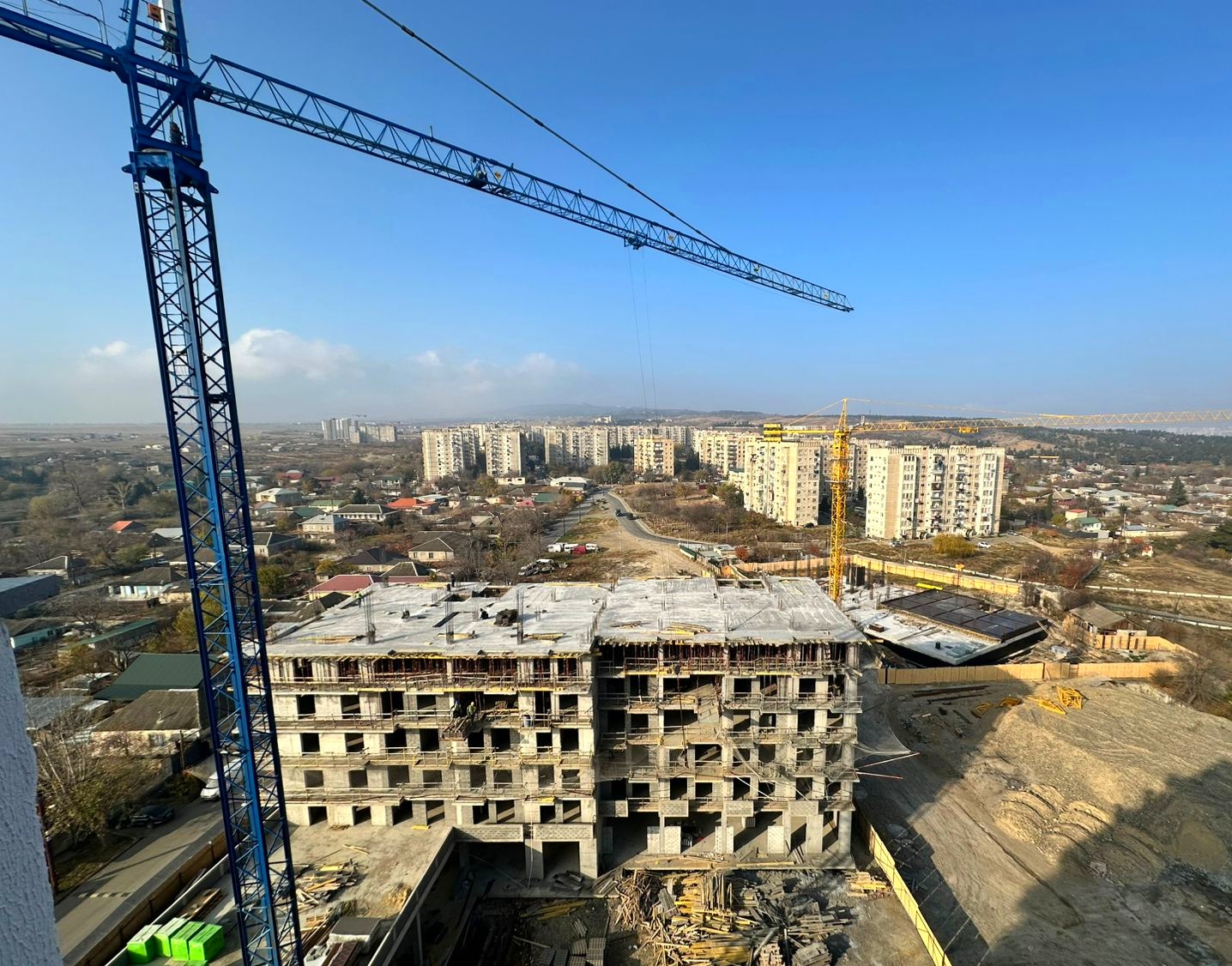

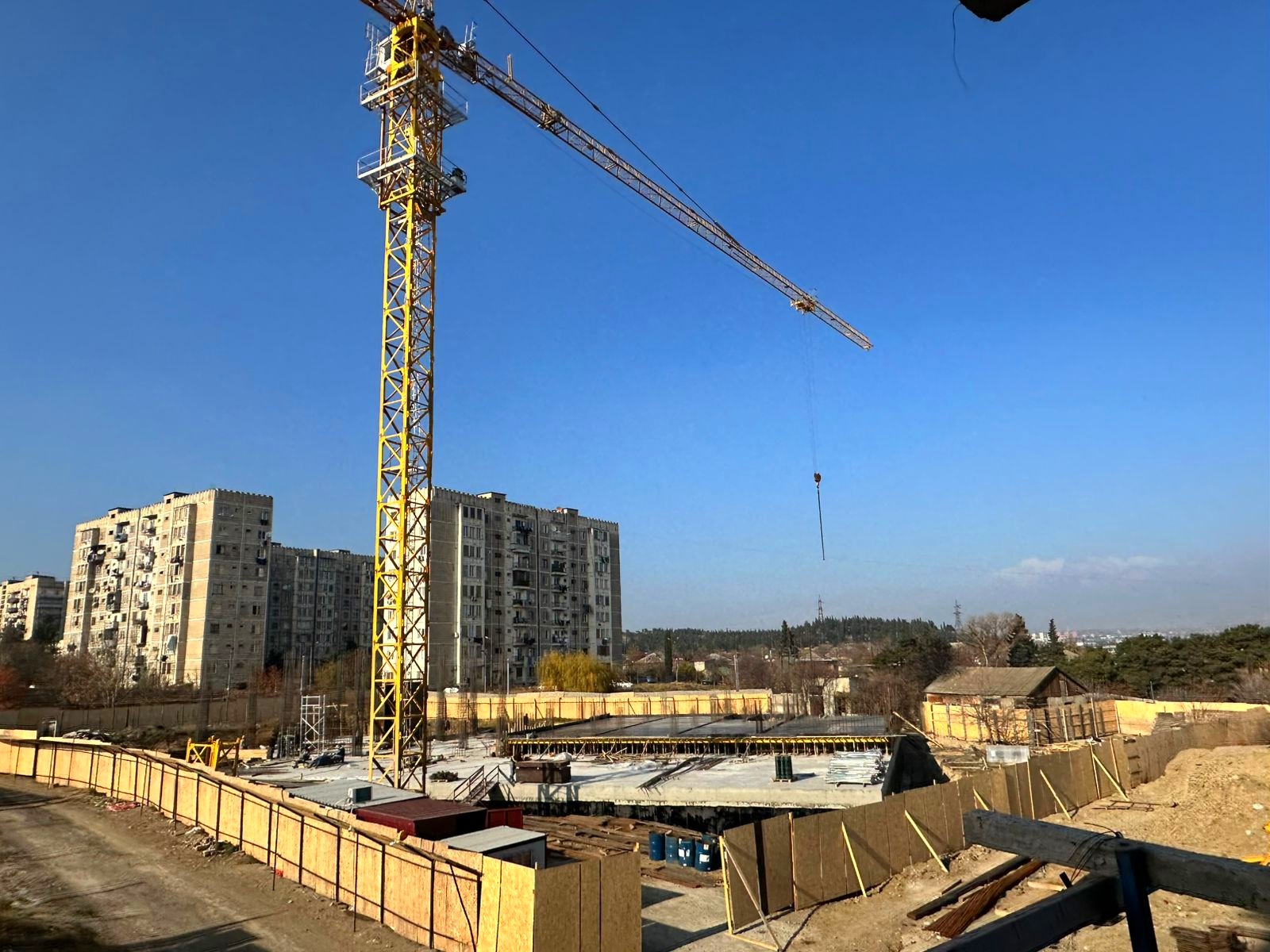

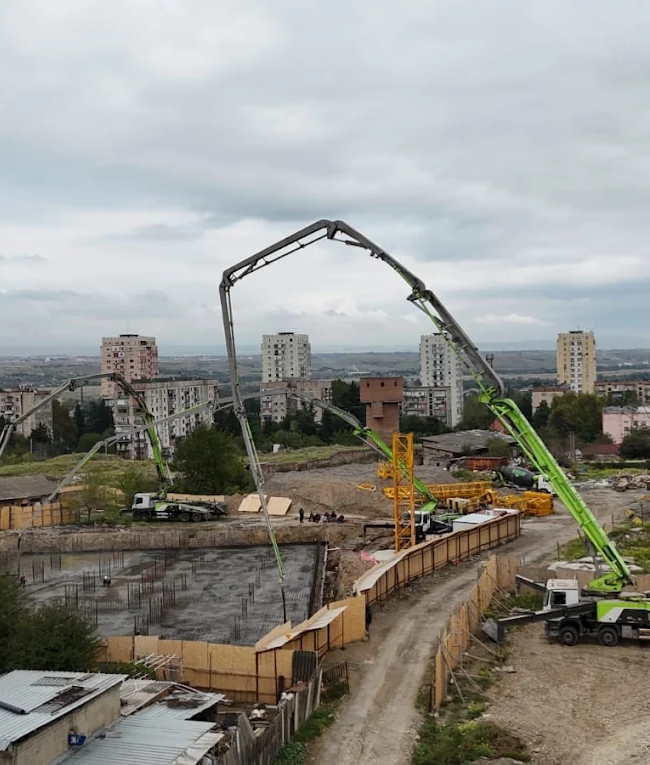

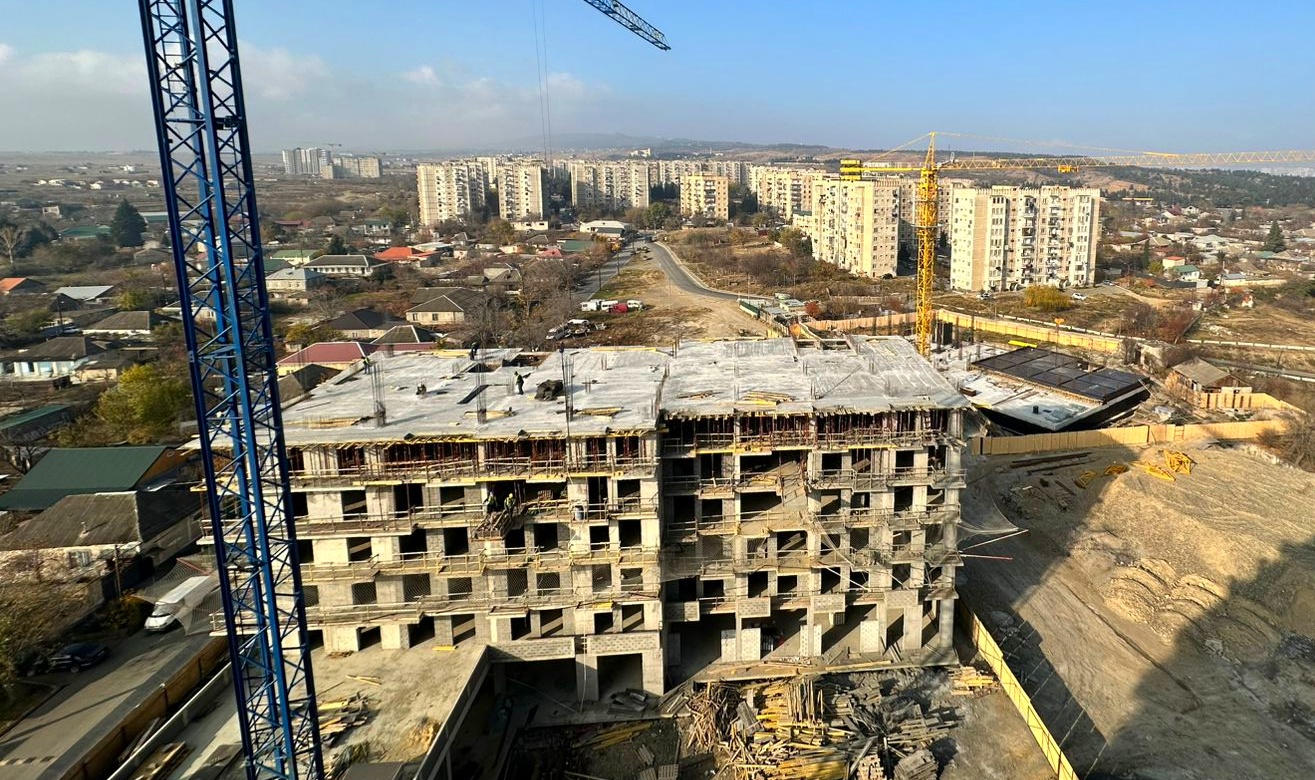

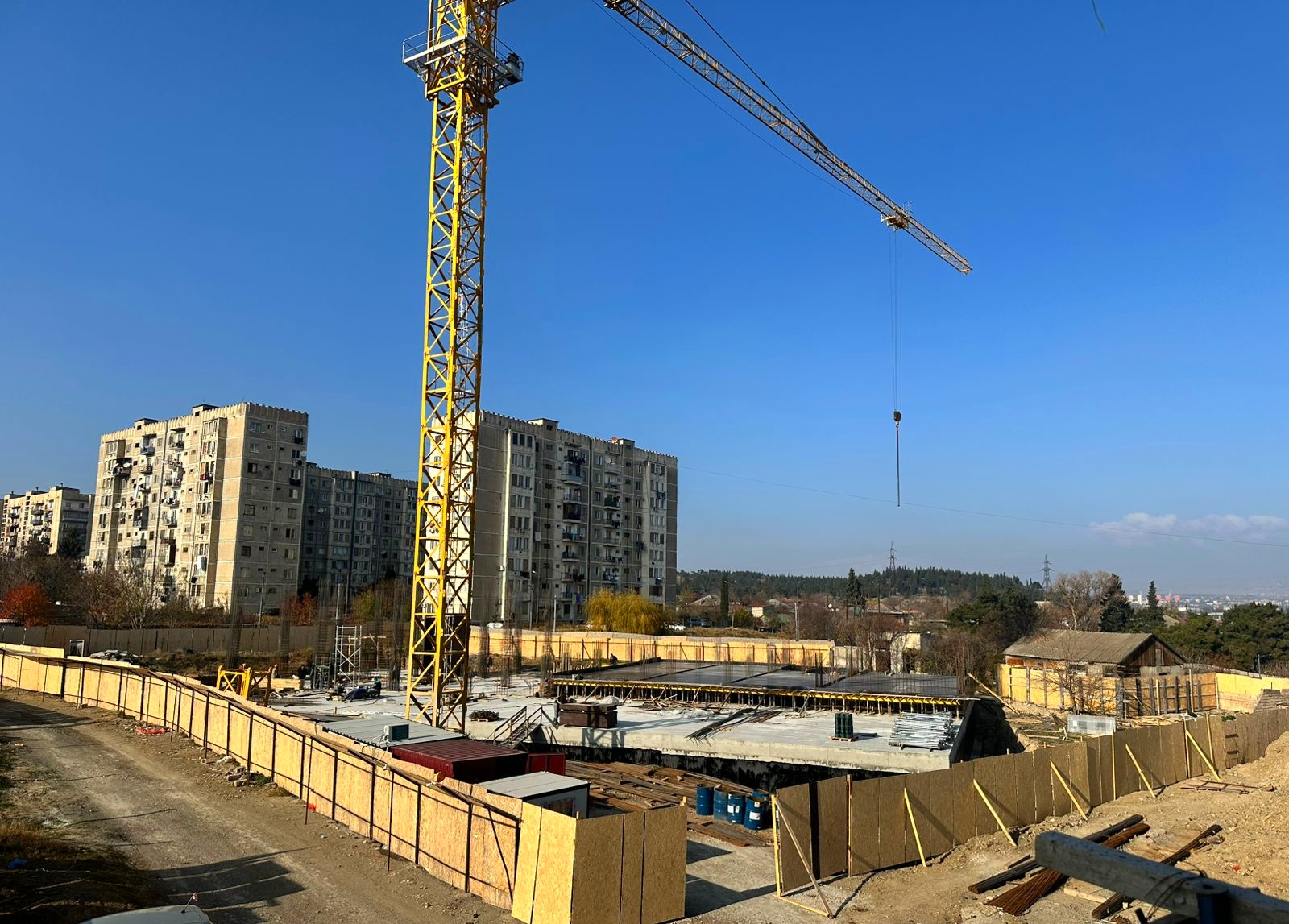

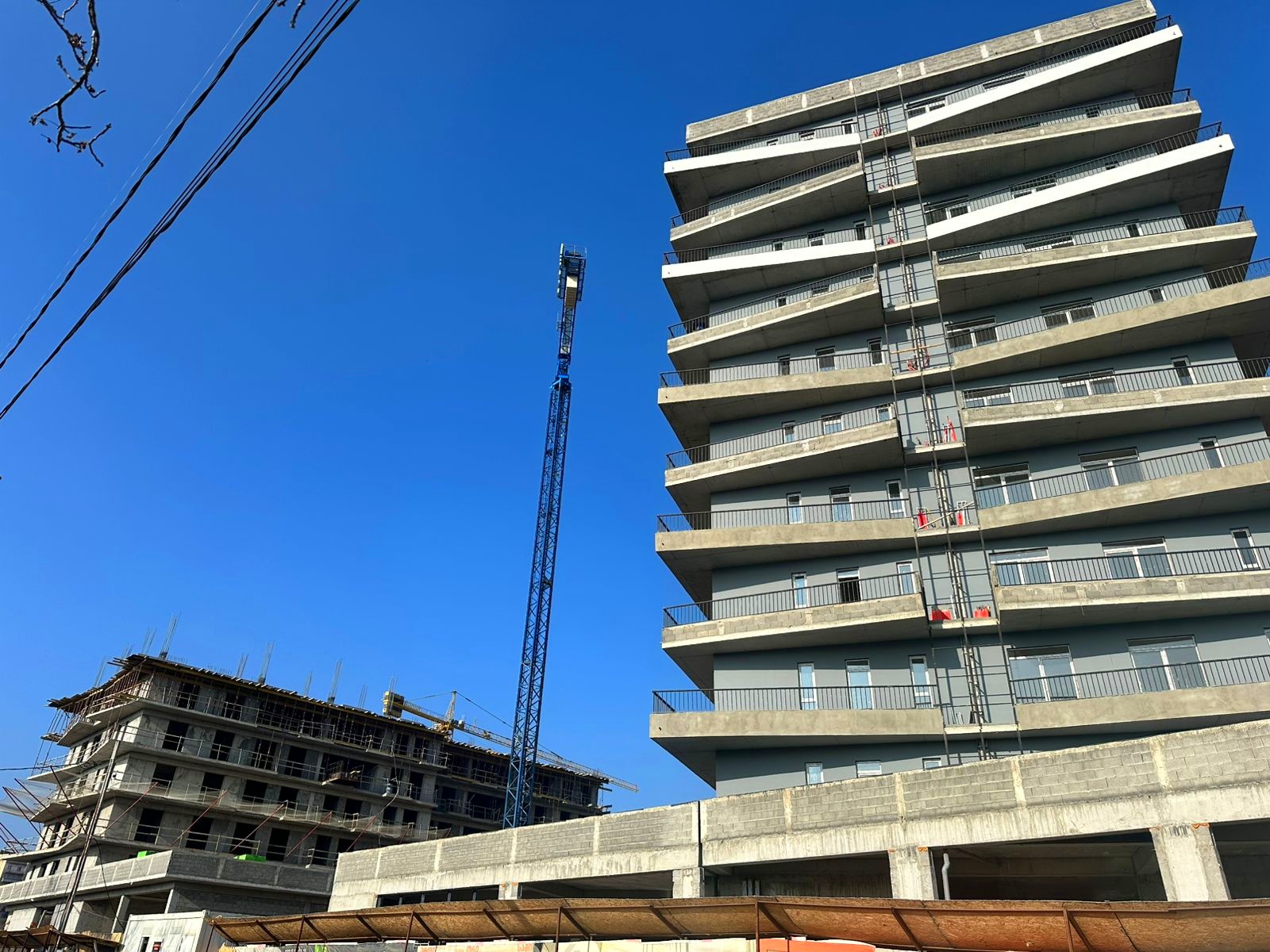

03

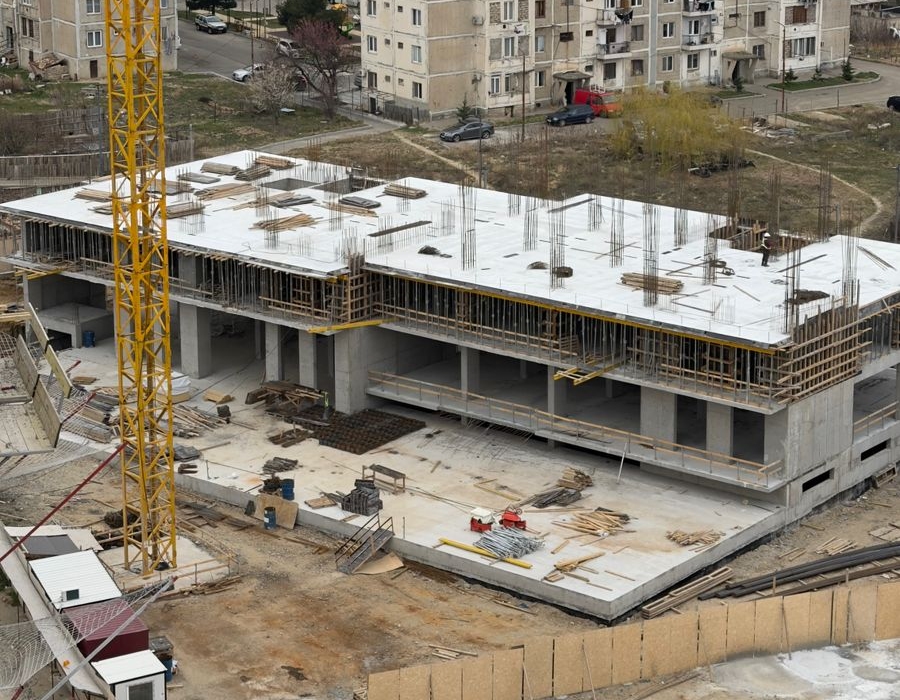

04 Декабрь -2024

Плита -1-ого этажа

Блок А - ведутся работы по выведению внутренних и соседних перегородок на 10 этаже. Завершен монтаж металлопластиковых дверей и окон до 5 этажа включительно;

Блок Б - Залита плита -1-го этажа (1250 куб. м бетона) и ведутся работы по выравниванию пола.

Плита -1-ого этажа
timeline 3 timeline 3 timeline 3 timeline 3 timeline 3

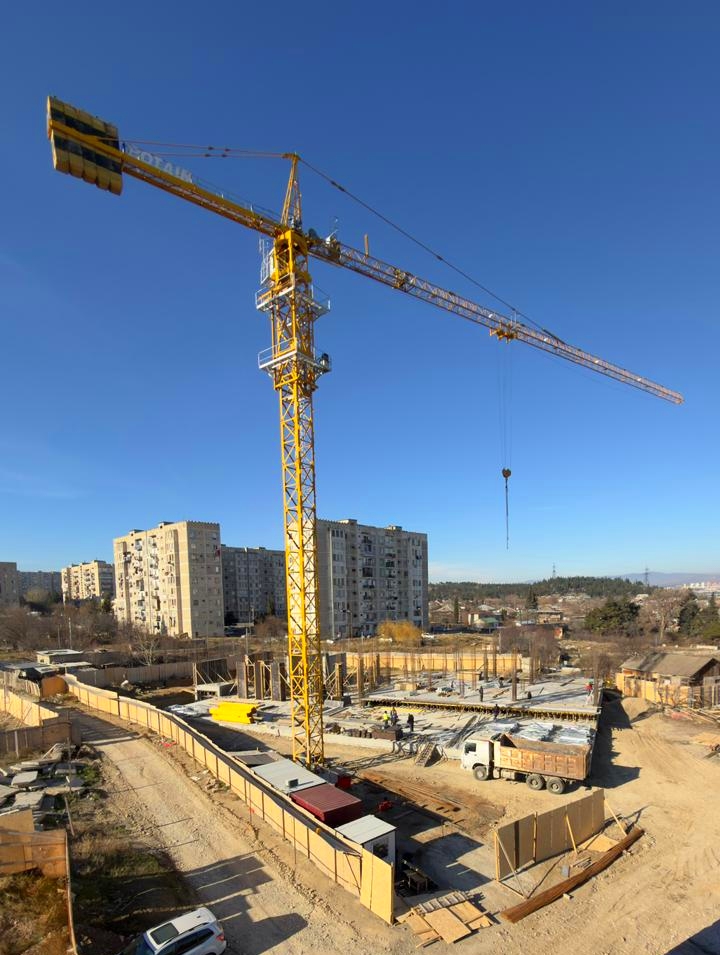

04
22 Ноябрь -2024

10 этаж

Блок А - ведутся работы по выведению внутренних и соседних перегородок на 10 этаже;

Блок Б — обвязывается второй слой арматуры для начала заливки бетона в фундамент.

10 этаж
timeline 4 timeline 4 timeline 4 timeline 4
05
05 Ноябрь -2024

Первый слой фундамента

Блок А - ведутся работы по выведению внутренних и соседних перегородок на 8 и 9 этажах;

Блок Б - Фундамент заложен на скальном массиве, отличающемся исключительной прочностью и сейсмостойкостью. Первый слой фундамента залит, ведется вязка арматуры для подготовки к заливке 2-ой плиты Фундамента.

Первый слой фундамента
timeline 5 timeline 5
06
23 Октябрь -2024

9-ый этаж

Блок А - Ведутся строительные работы по укладке блоков на 9 этаже;

Блок Б - Завершаются работы по срезу земли.

9-ый этаж
timeline 6 timeline 6 timeline 6 timeline 6
07
09 Октябрь -2024

8 и 9 этажи

Блок А - ведутся работы по выведению соседних перегородок на 8 и 9 этажах;

Блок B - ведутся работы по выведению котлована.

8 и 9 этажи
timeline 7 timeline 7 timeline 7
08
22 Сентябрь -2024

Блок B

в блоке B ведутся работы по подготовке земли.

Блок B
timeline 8 timeline 8 timeline 8
09
09 Сентябрь -2024

Перегородки 7-го этажа

в блоке А ведутся работы по выведению соседних перегородок 7-го этажа.

Перегородки 7-го этажа
timeline 9 timeline 9 timeline 9
10
23 August -2024

7-ой этаж

в блоке А ведутся работы по выведению соседних перегородок на 6 и 7 этажах.

7-ой этаж
timeline 10 timeline 10 timeline 10 timeline 10 timeline 10
11
19 Июль -2024

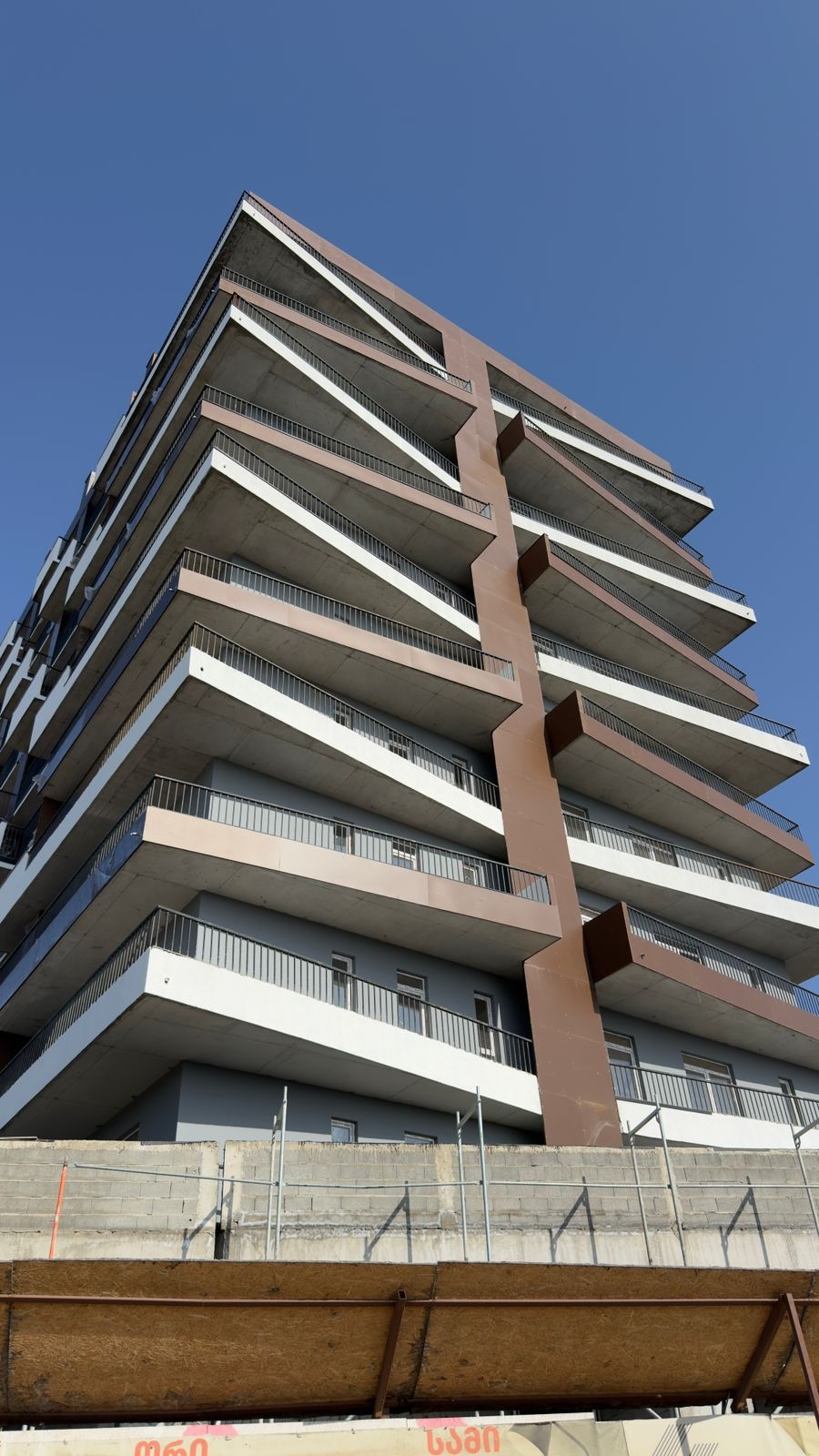

Внутренние работы

в блоке А завершено выведение внутренних перегородок на 6 этаже и ведутся работы по возведению блоков смежных стен на 7 этаже.

Внутренние работы
timeline 11 timeline 11 timeline 11
12

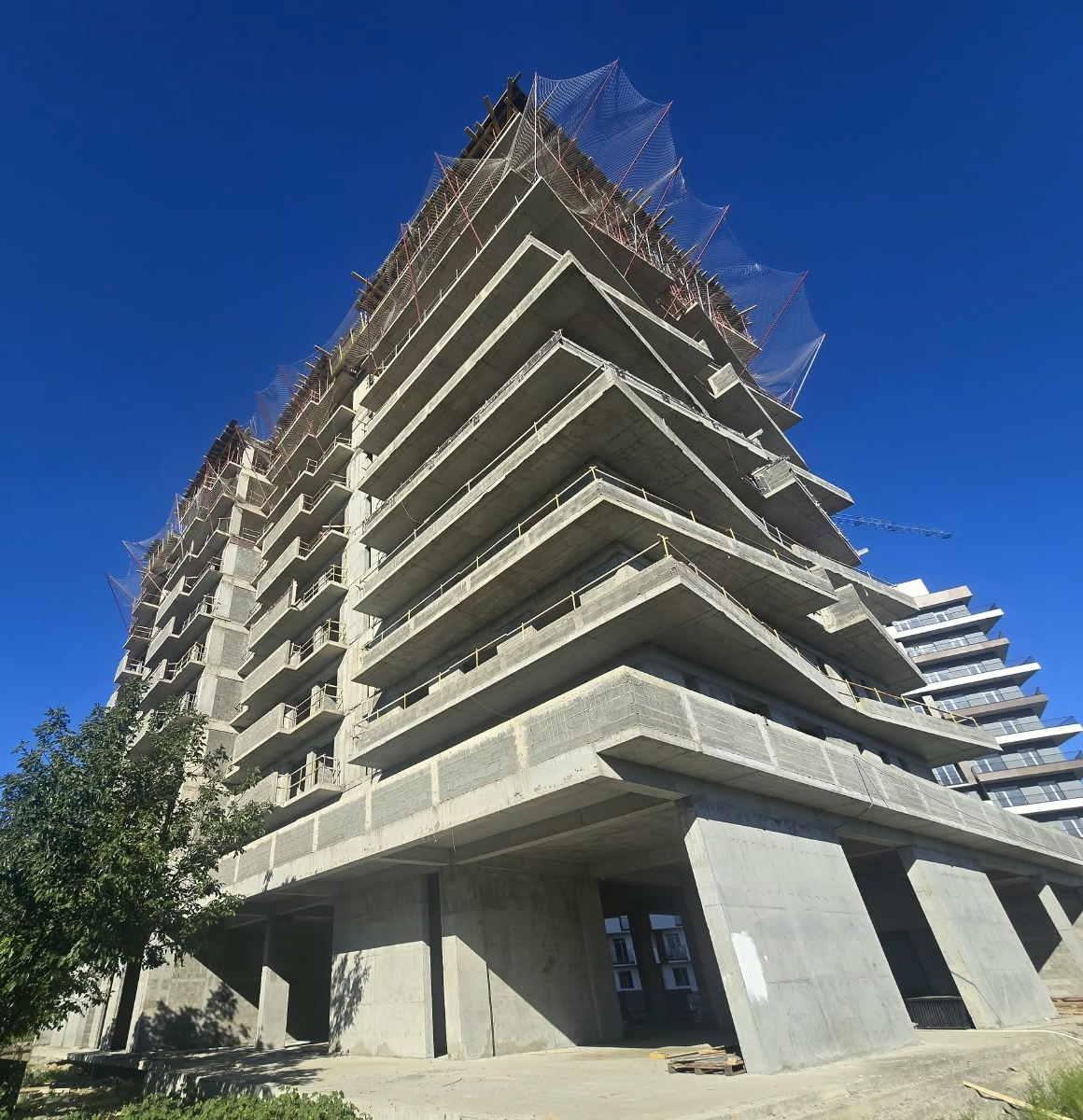

01 Июль -2024

12-ый этаж

залита плита Крыши 12-го этажа. Ведутся работы по укладке блоков фасада и прилегающих стен.

12-ый этаж
timeline 12 timeline 12 timeline 12
13

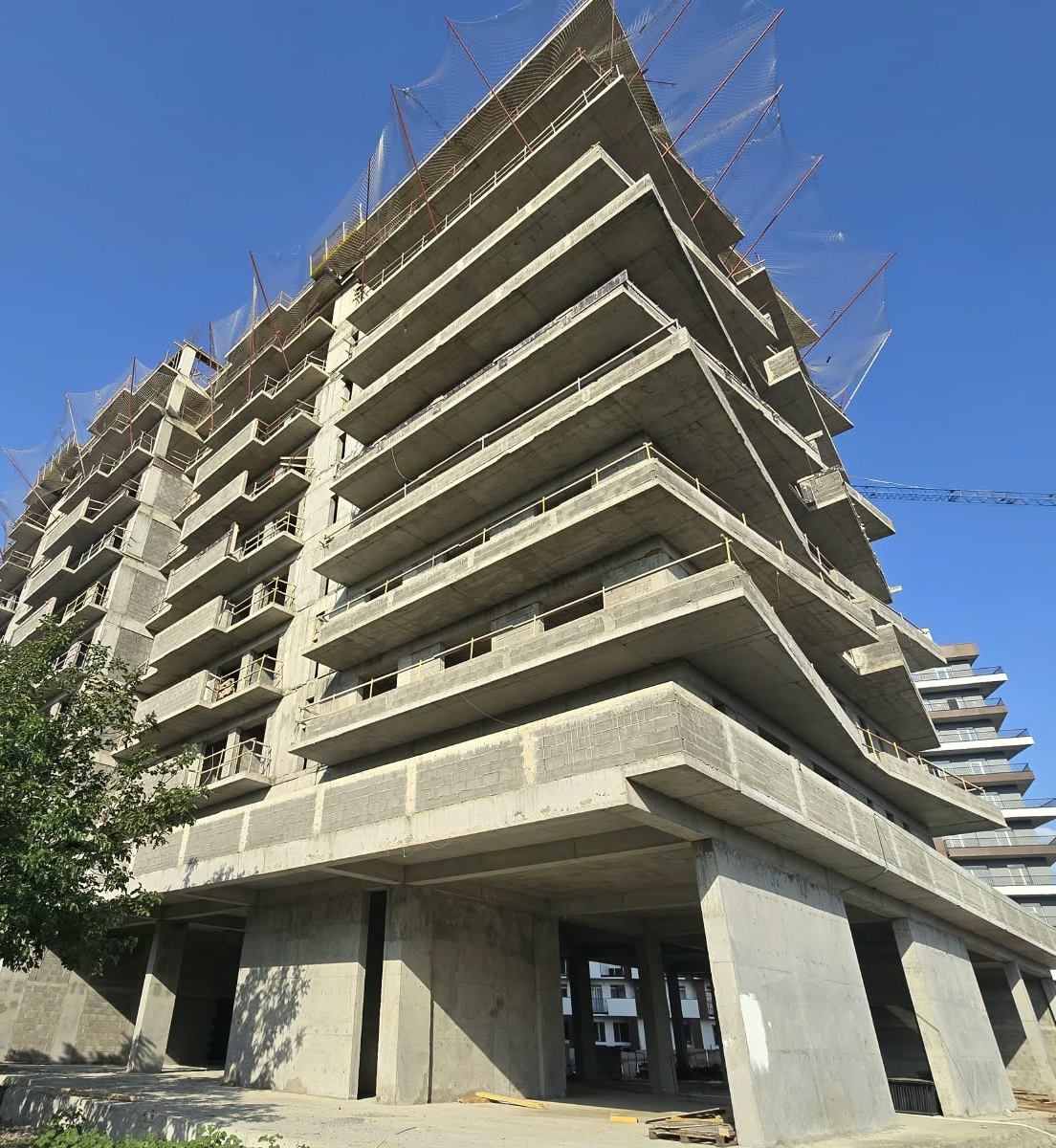

10 Июнь -2024

Крыша 11-го этажа

B Поничала залита плита Крыши 11-го этажа.

Крыша 11-го этажа
timeline 13 timeline 13 timeline 13
14
24 Май -2024

11-ый этаж

в Поничала залита плита 11 этажа.

11-ый этаж
timeline 14
15
20 Май -2024

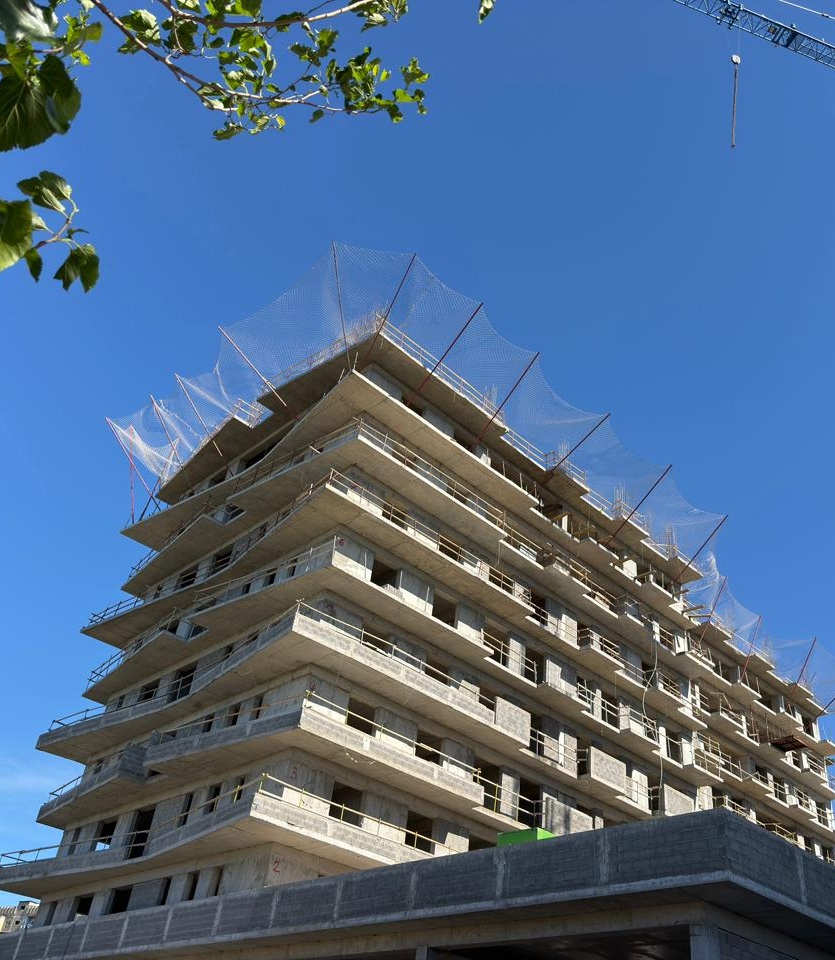

10 этаж

завершено выведение колонн на 10 этаже, ведутся подготовительные работы по устройству кровли. Параллельно ведутся работы по возведению блочных стен внутренних перегородок квартир 4-го этажа.

10 этаж
timeline 15 timeline 15
16
07 Май -2024

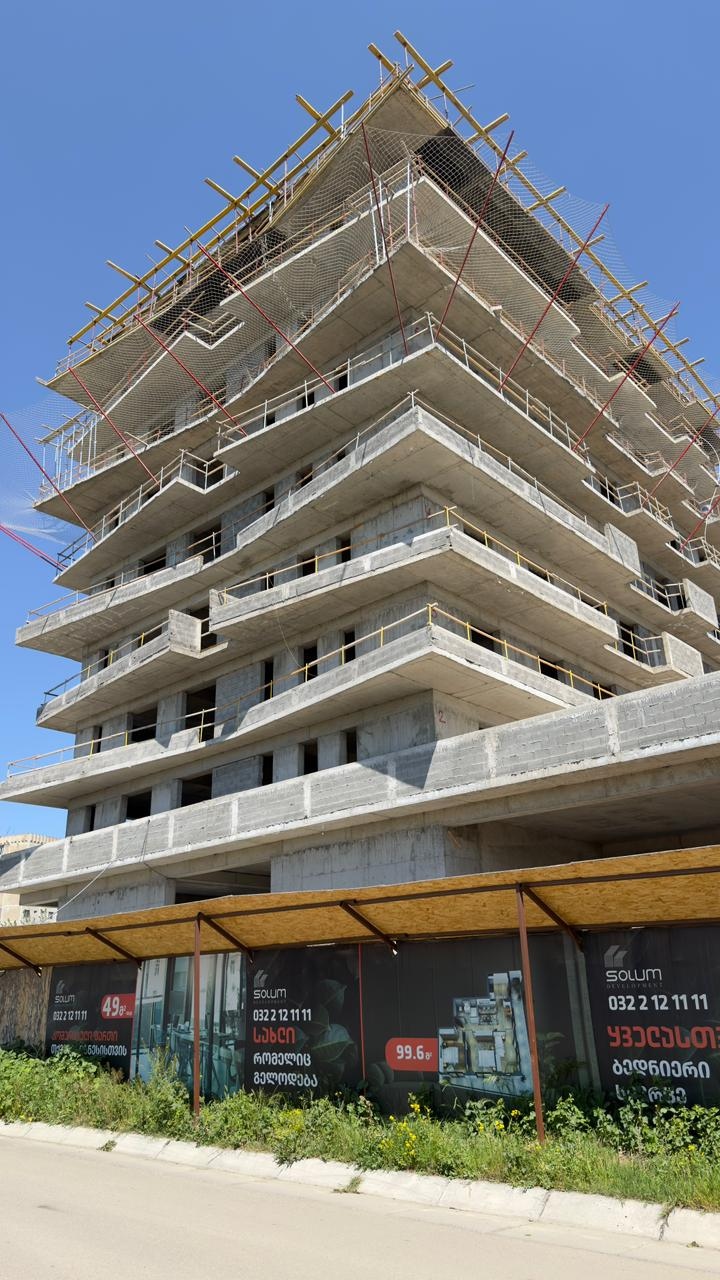

Крыша 9-го этажа

B Поничала залита плита Крыши 9-го этажа. Параллельно ведутся работы по возведению блочных перегородок внутренних стен квартир 2–4 этажей.

Крыша 9-го этажа
timeline 16 timeline 16 timeline 16 timeline 16 timeline 16
17
22 Апрель -2024

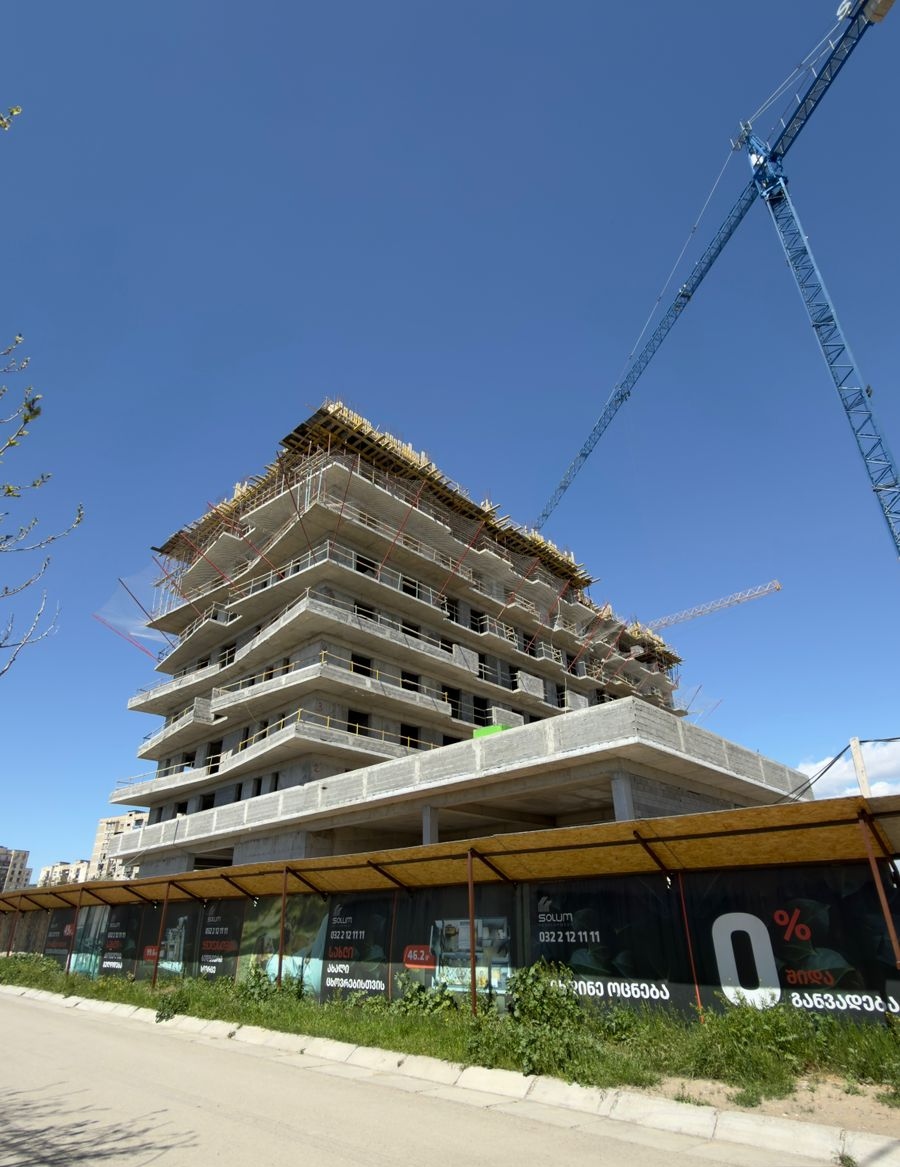

9-ый этаж

Завершено устройство диафрагм колонны 9 этажа, сегодня будет залит бетон. Параллельно продолжаются работы по монтажу фасадного редиски по внутреннему и внешнему периметру квартир 2-4 этажей.

9-ый этаж
timeline 17 timeline 17 timeline 17 timeline 17 timeline 17 timeline 17
18
01 Апрель -2024

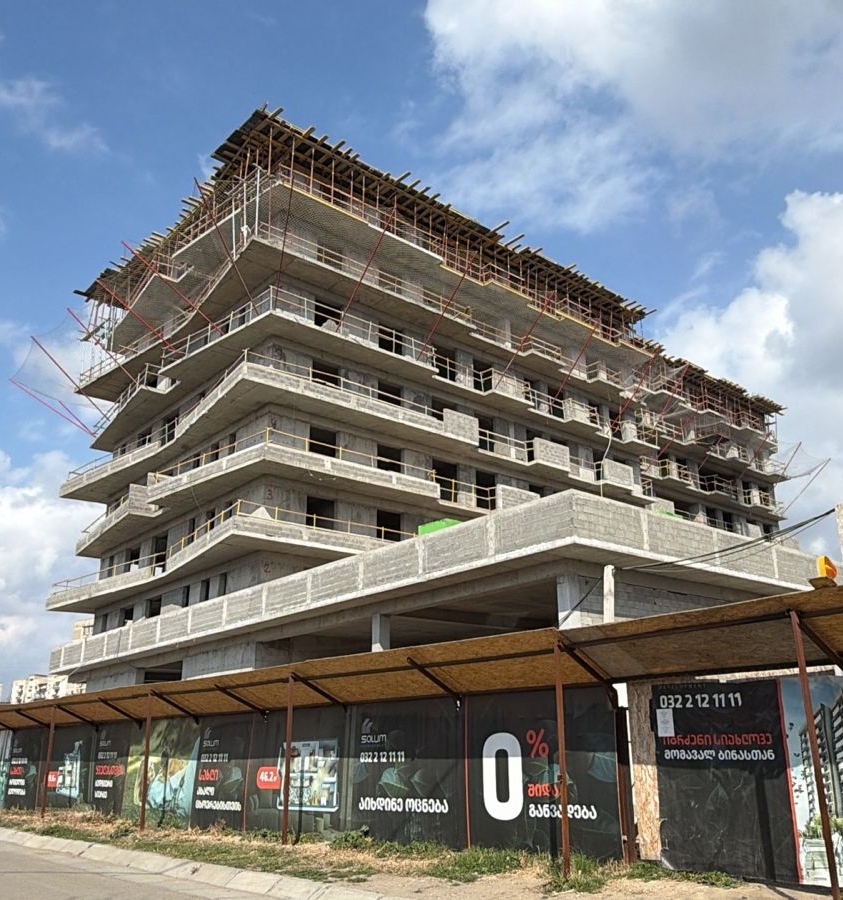

8 этажа

Завершаются работы по устройству черепицы 8 этажа. Также на втором жилом этаже возводятся перегородки, разделяющие внешний фасад и внутренние квартиры.

8 этажа
timeline 18
19
18 Январь -2024

5 этаж

Пол 5-го этажа заливали на строящемся объекте в Фоничала.

5 этаж
timeline 19
20
24 Декабрь -2023

4 этаж

Достроен 4-й этаж, возводятся колонны 5-го этажа.

4 этаж
timeline 20 timeline 20 timeline 20
21
05 Декабрь -2023

4 этаж

Ведутся работы по устройству колонн четвертого этажа и устройству диафрагм.

4 этаж
timeline 21 timeline 21
22
03 Ноябрь -2023

3 этаж

В Фоничале начались подготовительные работы по возведению колонн третьего этажа.

3 этаж
timeline 22 timeline 22 timeline 22
23
10 Октябрь -2023

2 этажа

В Фоничале завершена укладка пола 2 этажа. Ждем, пока он высохнет.

2 этажа
timeline 23 timeline 23
24
13 Сентябрь -2023

заливка бетона

В Фоничале продолжаются бетонные работы колонн и диафрагм коммерческих этажей.

заливка бетона
timeline 24 timeline 24 timeline 24 timeline 24
25
31 August -2023

коммерческий пол

В строительства Solum Development в Фоничале был залит коммерческий пол.

коммерческий пол
timeline 25 timeline 25
26
08 August -2023

Перекрытие

В Фоничала Укладываются кровельные плиты для этажа паркинга.

Перекрытие
timeline 26 timeline 26
27
12 Июль -2023

заливка бетона

В Поничала залито 1400 кубометров бетона.

заливка бетона
timeline 27
28
29 Июнь -2023

расстановка фурнитуры

Устраивается плитное армирование объекта. Закуплено 152 тонны арматуры.

расстановка фурнитуры
timeline 28
29
03 Июнь -2023

Опалубка

В Фоничала завершены работы по устройству основания фундаментной плиты и опалубки внешнего периметра.

Опалубка
timeline 29
30
06 Май -2023

Фундамент

В Фоничале завершены подготовительные работы по укладке бетона для фундамента. Было использовано 100 м3 бетона.

Фундамент
timeline 30 timeline 30 timeline 30
31
04 Апрель -2023

Земельные работы

В Фоничал началось строительство нового проекта Solum Development. Ведутся земляные работы.

Земельные работы
